南水北调中线湍河渡槽工程2013年3月简讯
来源:雷朝生 发布日期:2013-04-01 p >

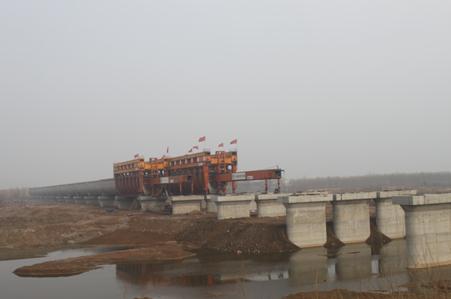

南水北调中线湍河渡槽工程总体形象
南水北调中线湍河渡槽工程总体形象

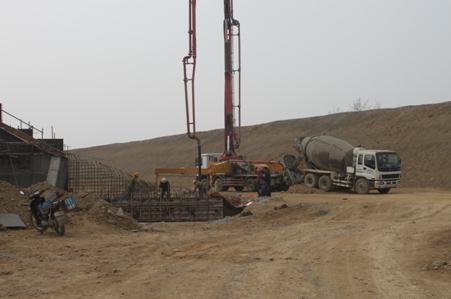

南水北调中线湍河渡槽工程本月完成3榀槽身。截止2013年3月25日,累计完成342根灌注桩、57个承台、57个墩柱、57个盖梁、37榀槽身、23408m振冲碎石桩。
本月完成混凝土浇筑0.28万m3。截止2013年3月25日,累计完成混凝土浇筑11.09万m3,占合同工程量的85.3%;累计完成土石方开挖16.52万m3,占合同工程量的110.1%;累计完成土石方回填15.78万m3,占合同工程量的58.4%。
本月完成投资1171.4万元。截止2013年3月25日,累计完成投资20928万元,占合同总额78.6%。
