宁波市江北区姚江干流堤防维修加固工程慈城段1月简讯
来源:杨松 发布日期:2013-02-01 p >

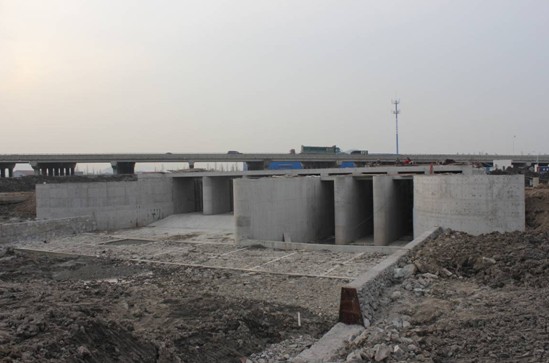

施工Ⅰ标闸站

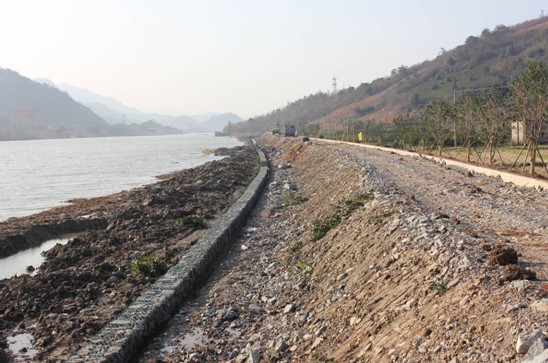

施工Ⅱ标金属网箱施工
一、工程形象进度
施工Ⅰ标段:
本月完成:闸站部分:出水池、消力池、铺盖、前池;内河侧左岸圆弧翼墙墙身,姚江侧、内河侧钢筋砼地梁,管理房基础垫层,配电房基础灌注桩。
堤防部分:防洪墙垫层200m、防洪墙基础200m、防洪墙墙身200m、D10+500-D11+443段堤身迎水面斜坡塘渣铺设,D10+550-D11+443多孔砖铺设,穿堤涵管铺设、安装、闸站前二级挡土墙50m,D11+000-D11+443墙后土方回填。
施工Ⅱ标段:
本月完成:园路垫层浇筑1600m,护岸墙1.0、2.0高程金属网箱全部完成,排水沟浆砌石挡墙除D0+880-D0+940段其余全部完成;洪陈段抛石完成600米。
二、完成主要工程量
施工Ⅰ标段:
本月完成:钢筋制安59.23T、混凝土浇筑2153.73m3、抛石1178.48 m3、塘渣填筑2666.91 m3,截至目前累计完成:钢筋制安933.09T、混凝土12268.51m3,抛石2110.08 m3、塘渣填筑8218.09m3、土方开挖40500m3、钢筋砼预制方桩600根。
施工Ⅱ标段:
本月完成:土方回填39339m3、塘渣垫层1514m3、浆砌石180.8m3、A型金属网箱完成1882.4m3,累计完成钢筋制安230.44T、混凝土3153.4 m3、土方开挖68964m3、碎石垫层748.96 m3、塘渣垫层2726 m3、浆砌石1789.6m3、A型金属网箱完成2790.4m3。
三、质量情况
施工Ⅰ标:
原材料、混凝土试块跟踪检测36组,累计跟踪检测694组(其中临时工程共284组),跟踪检测率为100%;平行检测3组,累计平行检测41组,平行检测率为10%,已出检测结果均为合格。
施工Ⅱ标:
原材料、混凝土试块跟踪检测18组,累计跟踪检测183组,跟踪检测率100%;平行检测2组,累计平行检测19组,平行检测率10%,已出检测报告均为合格。
四、其他
本月监理部批准开仓报审15份,形成旁站记录15份,巡视记录31份,监理日记31份,监理日志31份,监理日报31份,签发监理通知3份。进行安全检查2次,均无重大安全隐患。
