高塘湖排涝站3月份简讯

来源:聂齐麟    发布日期:2017-04-05

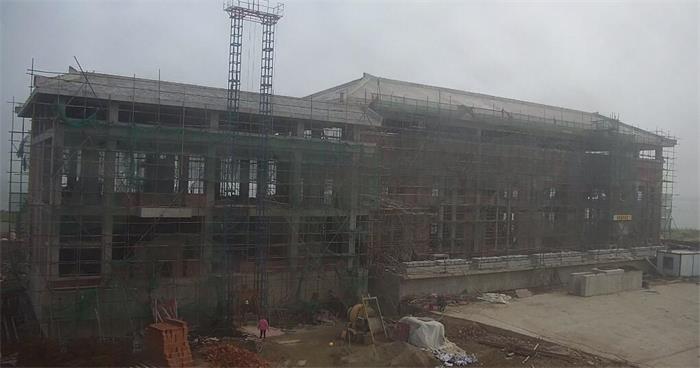

淮南市高塘湖排涝站目前正在进行出口段左右3#翼墙钢筋、模板制安、副厂房墙体砌筑、变压器室基础钢筋模板制安、穿堤箱涵两侧土方回填及水泵电机安装工作。

截至本月底完成的有:拦污闸左侧空箱式翼墙、右侧扶壁式挡墙及以下部分、工作桥及以下部分、进水口护坦全部完成;前池分部工程除周边回填土外全部完成;泵室下部结构及压力水箱分部工程全部完成;主副厂房混凝土结构部分全部完成;穿堤箱涵全部完成;出口段除左右侧3#翼墙外全部完成。

魏庙站完成拦污闸底板及侧墙、前池底板及侧墙、进水池底板及侧墙、护底、出水池底板及出水池渐变段、变电站基础混凝土浇筑,完成拦污栅埋件安装;魏庙涵完成上下护底、护坦混凝土浇筑,完成工作闸门埋件安装。
