南水北调中线湍河渡槽工程2013年9月简讯

来源:雷朝生    发布日期:2013-10-12

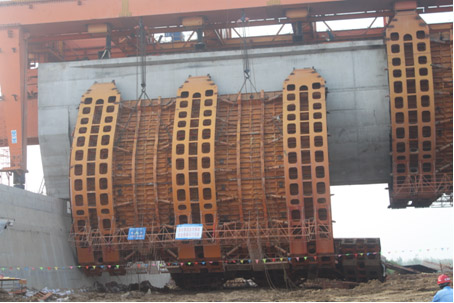

1#造槽机拆模施工照片



南水北调中线湍河渡槽工程本月完成2榀槽身。截止2013925,累计完成342根灌注桩、57个承台、57个墩柱、57个盖梁、53榀槽身、23408m振冲碎石桩,完成退水闸、进口闸、出口连接段及出口闸闸墩以下部位施工, 完成降压站框架柱施工,进行槽身、进出口排架柱、进出口土方填筑、金结安装等部位施工。

本月完成混凝土浇筑0.22m3。截止2013925日,累计完成混凝土浇筑13.03m3,占合同工程量的97.9%;累计完成土石方开挖16.52m3,占合同工程量的110.1%;累计完成土石方回填27.42m3,占合同工程量的101.6%

本月结算投资641.4万元。截止2013925日,累计结算投资26396.2万元,占合同总额99.2%
