香浮段西段堤防工程1月份简讯
来源:杨丁杰 发布日期:2017-02-09 p >

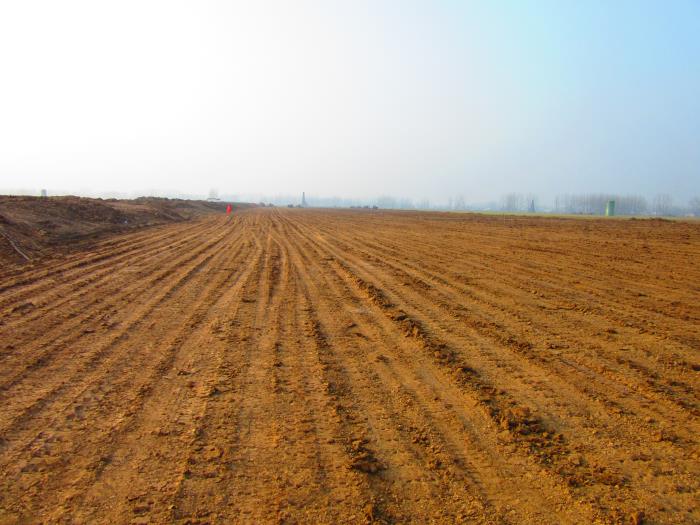

施工Ⅵ标:本月河道疏浚工程暂停施工,累计完成128万m3,累计完成占合同量的88.3%。
施工Ⅶ标:河口村、张许村安置区庄台垫高土方累计完成约12.5万m3,累计完成占合同量的59.3%;新堤土方填筑累计完成1.5万m3,累计完成占合同量的5.1%;河道疏浚工程暂停施工,累计完成57万m3,累计完成占合同量的28.1%。
施工Ⅷ标:本月完成PN1-2#排泥场一区泥水分离设施钢管支架拆除300根。
施工XX标:本月主要完成永久排水沟开挖约2.7万m3;排泥场覆盖层剥离土方累计完成4.26万m3,累计完成占合同量的14.2%。
施工XXI标:本月主要进行井头涵拆除重建工程井点降水工作;完成退水井施工1座;排泥场覆盖层剥离土方累计完成14.56万m3,累计完成占合同量的100.3%;排泥场围堰土方填筑累计完成12.08万m3,累计完成占合同量的70.8%;新堤退建清基土方累计完成4.36万m3,累计完成占合同量的87.9%;堤防土方填筑累计完成10.5万m3,累计完成占合同量的21.9%。
