江北区姚江干流堤防维修加固工程洪塘段9月简讯
来源:李献法 发布日期:2016-10-10 p >
1. 施工Ⅰ标

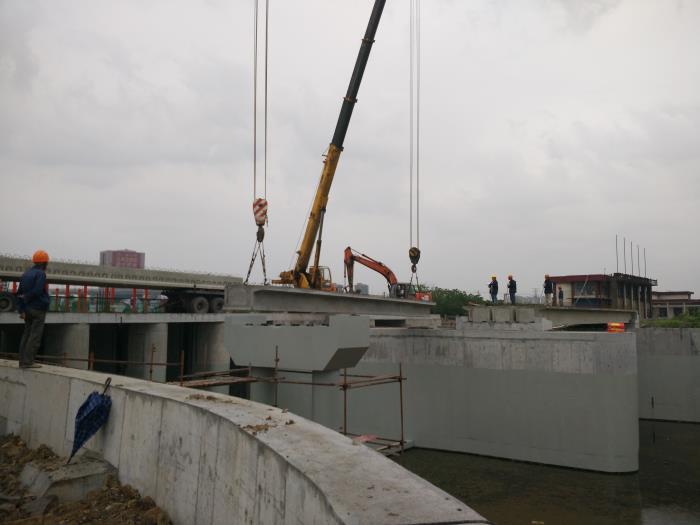

主要施工内容:跃进闸启闭机房框架、内河侧交通桥预制桥梁吊装、桥面铺装施工。堤防小西坝至大西坝段堤防防渗墙100m,,完成浆砌石挡墙100m,背水面排水沟。完成投资200万元,占合同额2.6%,累计完成投资4900万元,占合同额63.7%
2. 施工Ⅱ标
主要施工内容:和平闸交通桥预制桥梁吊装、桥面铺装、管理房基础;邵家渡段防渗墙,堤防岸线挡墙砌筑,完成投资220万,占合同额2.1%;累计完成投资6649万元,占合同额66.2%。
