来源:高宏丽 发布日期:2019-04-09 p >


本月工程形象进度:
导流导航工程:庄房郢站厂房屋面瓦及地面砖铺设完成,门、屋顶檐沟、电气柜及变压器安装完成,真石漆喷涂完成。护砌工程8.6m高程以下护砌施工完成。分流岛1+311~1+680段8.6m高程马道及堤顶整平完成,完成11.46m压顶浇筑部位堤肩回填、整坡,0+330~1+170段管理区回填整理,完成10000m2。
导流导航工程累计完成土方开挖约126万m3;累计完成砼浇筑约3.7万m3;累计填筑方量约120万m3;钢筋制安完成约1200t;止目前累计完成产值约6890万元,约占派河口枢纽导流导航工程合同额的84.7%。

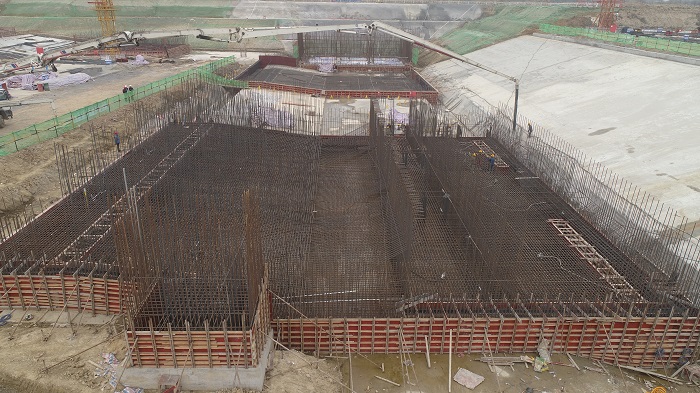

J001-2派河口泵站工程:临设施工及场站建设已基本完成并投入使用;泵站工程已完成泵室段、出口控制段、前池左岸空箱翼墙、前池斜坡段及拦污进水闸的混凝土垫层浇筑工作;完成设备间钢筋混凝土底板浇筑工作;目前正在进行泵室第一、三联底板、左岸空箱翼墙底板及进水闸1#底板的钢筋模板制安施工;
J001-2派河口泵站工程截止目前累计完成产值2200万元,约占派河口泵站工程合同额的8.8%。
