宁波市江北区姚江干流堤防维修加固工程慈城段3月简讯
来源:杨松 发布日期:2013-04-01 p >

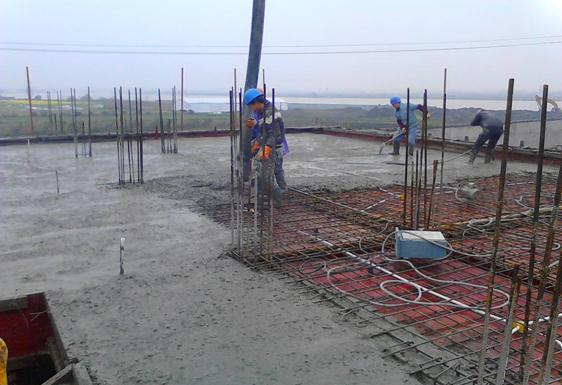

施工Ⅰ标管理房浇筑

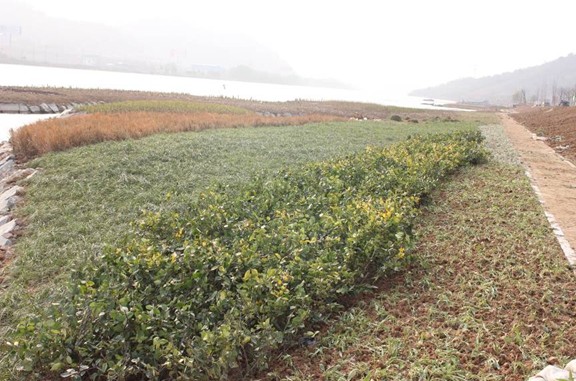

施工Ⅱ标堤防绿化
一、工程形象进度
施工Ⅰ标段:
本月完成:
闸站部分:水闸段金属结构安装及二期混凝土浇筑;内河侧干砌石护坦;管理房一层框架梁、板;泵站及水闸闸门吊装;
堤防工程:防洪墙100m;砖砌排水沟300m;土方回填100m;浆砌石挡墙400m。
施工Ⅱ标段:
本月完成:园路1铺装完成1540 m2;园路2铺装完成210 m2;园路3铺装完成280 m2;景观节点铺装完成100 m2;道路侧石安装200米;压顶完成200米;种植土回填完成6000 m2;乔木完成600株;栽植色带完成7000 m2。洪陈段抛石完成100米;打预制桩90根,挡墙基础完成30米;清淤完成500米。
二、完成主要工程量
施工Ⅰ标段:
截至目前累计完成:钢筋制安953.23T、混凝土12301.26m3,抛石2110.08 m3、土石方填筑9316.38m3、土方开挖40500m3、钢筋砼预制方桩600根。
施工Ⅱ标段:
本月完成:C15砼267.7 m3,累计完成钢筋制安230.44T、C25砼3472.3 m3、土方开挖68964m3、碎石垫层748.96 m3、塘渣垫层2726 m3、浆砌石1789.6m3、A型金属网箱完成2790.4m3。
三、质量情况
施工Ⅰ标:
原材料、混凝土试块跟踪检测9组,累计跟踪检测722组(其中临时工程共284组),跟踪检测率为100%;平行检测1组,累计平行检测44组,平行检测率为10%,已出检测结果均为合格。
施工Ⅱ标:
原材料、混凝土试块跟踪检测18组,累计跟踪检测217组,跟踪检测率100%;平行检测2组,累计平行检测22组,平行检测率10%,已出检测报告均为合格。
四、其他
本月监理部批准开仓报审12份,形成旁站记录12份,巡视记录31份,监理日记31份,监理日志31份,监理日报31份,签发监理通知5份。进行安全检查2次,均无重大安全隐患。
