蚌浮段行洪区香浮段西段工程8月份简讯
来源:杨丁杰 发布日期:2017-09-04 p >

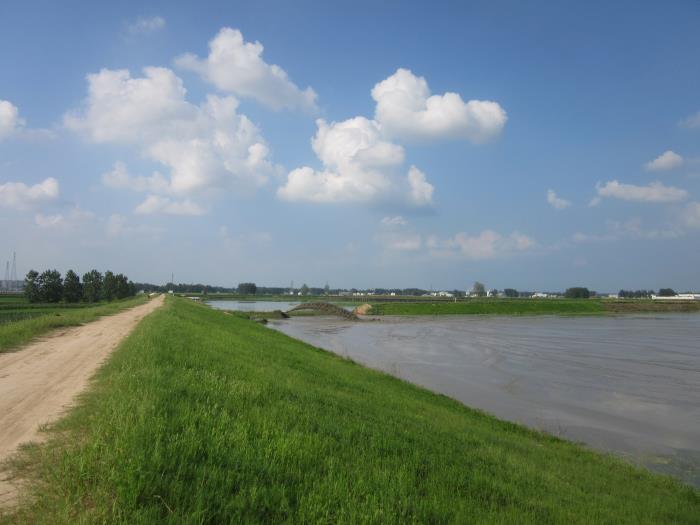

施工Ⅵ标:合同项目基本完成。

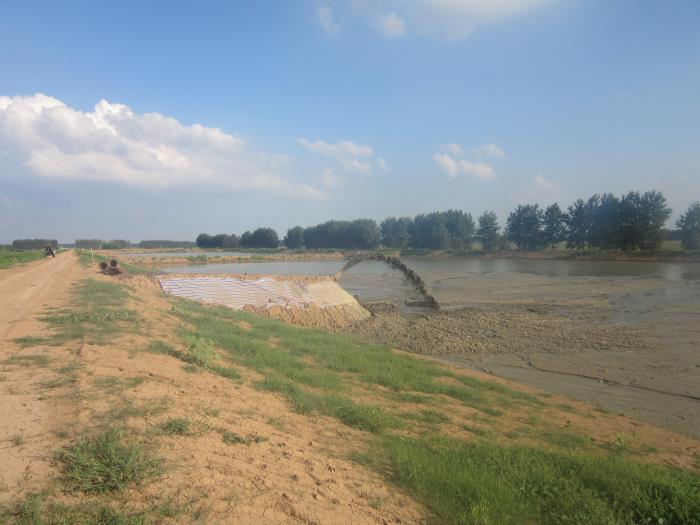

施工Ⅶ标:本月主要完成河道疏浚30万m3,累计完成117万m3,累计完成占合同量的57.6%。累计完成新堤土方填筑16.7万m3,累计完成占合同量的59.5%。
施工Ⅷ标:本月对已投入使用的PN1-2#排泥场二、三区泥水分离设施进行维护及监测数据采集等。
施工XX标:本月主要完成河道疏浚43万m3,累计完成55万m3,累计完成占合同量的19.0%;新堤土方填筑累计完成34.8万m3,累计完成占合同量的79.3%;压渗平台土方填筑累计完成2.18万m3,累计完成占合同量的95.2%。
施工XXI标:本月主要完成河道疏浚25万m3,累计完成65万m3,累计完成占合同量的50.9%;新堤土方填筑累计完成46.33万m3,累计完成占合同量的96.8%;本月主要完成井头涵启闭机房室内装饰、电气设备、门窗等安装等施工内容。
