蚌浮段行洪区香浮段西段工程4月份简讯
来源:杨丁杰 发布日期:2017-05-04 p >
施工Ⅵ标:本月主要完成河道疏浚12万m3,累计完成140万m3,累计完成占合同量的96.6%。
施工Ⅶ标:主要完成新堤土方填筑约1.6万m3,累计完成4.7万m3,累计完成占合同量的16.8%;河道疏浚工程暂停施工,累计完成57万m3,累计完成占合同量的28.1%。
施工Ⅷ标:本月进行PN1-1#排泥场泥水分离设施钢管支架及排水体拆除工作。

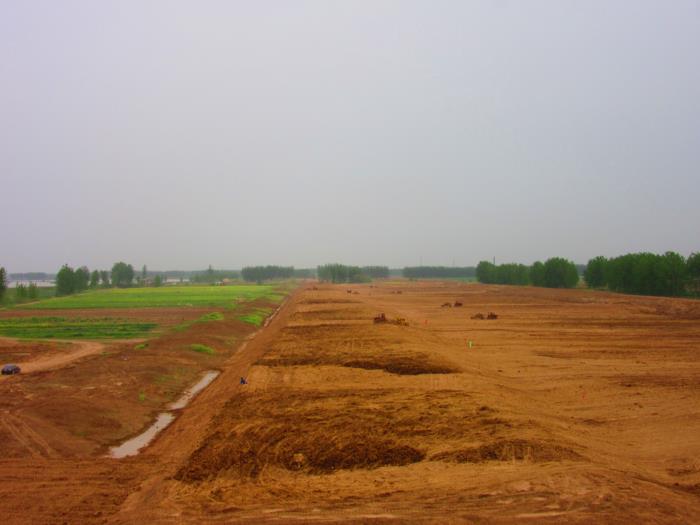

施工XX标:本月完成排泥场覆盖层剥离土方5.0万m3,累计完成25.9万m3,累计完成占合同量的86.6%;排泥场围堰土方填筑约2.35万m3,累计完成11.2万m3,累计完成占合同量的78.1%;新堤退建清基土方0.71万m3,累计完成2.4万m3,累计完成占合同量的63.1%;新堤土方填筑约9.0万m3,累计完成10.5万m3,累计完成占合同量的23.8%。
施工XXI标:本月主要完成新堤土方填筑约6.4万m3,累计完成26.6万m3,累计完成占合同量的55.5%。新堤退建清基土方累计完成4.71万m3,累计完成占合同量的95.0%;新老堤之间临时封闭堤土方填筑1.6万m3,累计完成1.6万m3,累计完成占合同量的92.8%;排泥场围堰土方填筑累计完成16.2万m3,累计完成占合同量的94.8%。
本月主要完成井头涵2-5#洞身墙体及顶板、抱箍砼、上游钢筋混凝土翼墙、下游钢筋混凝土底板及翼墙。
