南水北调中线湍河渡槽工程2012年12月简讯
来源:雷朝生 发布日期:2013-01-08 p >

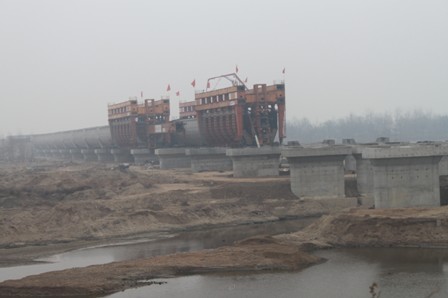

南水北调中线湍河渡槽工程总体形象

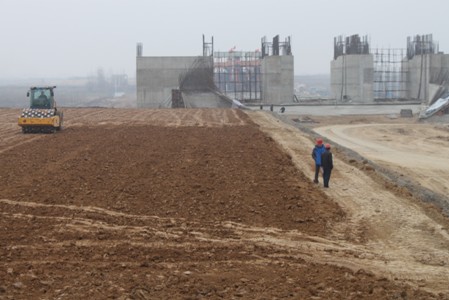

进口渠道土方填筑施工照片
南水北调中线湍河渡槽工程本月完成4榀槽身, 完成退水闸闸室侧墙、进口段导墙、泄槽段侧墙、消力池底板及挡墙、进口渐变段侧挡墙及渠道底板、出口闸边墩、出口渐变段渠道底板混凝土浇筑。截止2012年12月31日,累计完成342根灌注桩、57个承台、57个墩柱、57个盖梁、30榀槽身、23408m振冲碎石桩。
本月完成混凝土浇筑0.76万m3,完成土石方开挖0.22万m3,土石方回填7.37万m3。截止2012年12月31日,累计完成混凝土浇筑10.53万m3,占合同工程量的78.6%;累计完成土石方开挖16.52万m3,占合同工程量的110.1%;累计完成土石方回填15.78万m3,占合同工程量的58.4%。
本月完成投资1572.2万元。截止2012年12月31日,累计完成投资18788.7万元,占合同总额70.6%。
