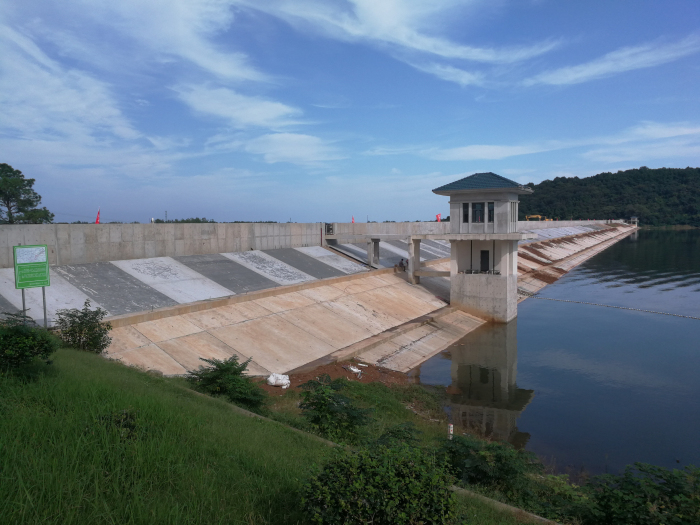

主坝防浪墙施工形象

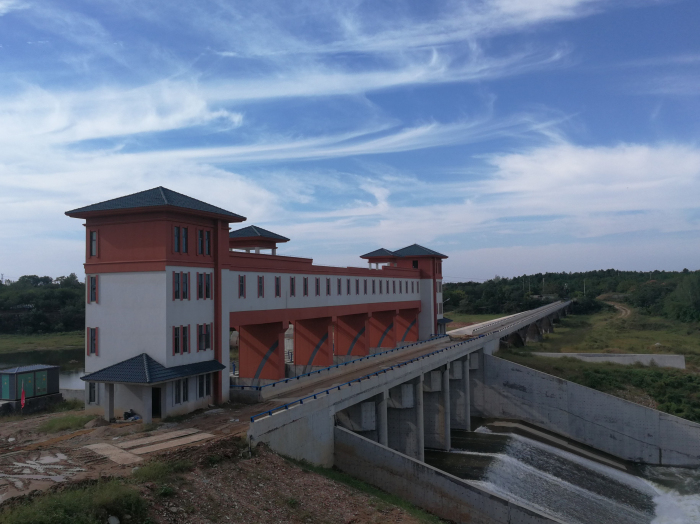

泄洪闸工作桥施工形象
沙河集水库除险加固工程主要建设内容:主副坝加固,防渗处理,溢洪道泄洪闸扩建,南、北涵拆除重建,白蚁防治,交通设施,大坝安全监测,金属结构及电气,工程管理设施。至本月底形象进度:
大坝加固:主、副坝混凝土防渗墙及帷幕灌浆全部完成;主坝上游混凝土护坡▽41.0m以下全部完成,▽41.0-43.4m护坡累计完成400m;主坝混凝土防浪墙全部完成;土方回填全部完成至▽44.0m;主坝背水坡▽30.0m戗台培坡全部完成,排水系施工开始。
南涵启闭机房:完成启闭机房填充墙墙体砌筑及屋面挂瓦。
道路交通工程:完成库区环形路底基层路基填筑1100m,北进库路底基层填筑70m。
防汛管理楼:土建工程全部完成,转入水电网讯安装。
累计完成土石方开挖20.3万 m3,土石方填筑23.7万 m3,混凝土浇筑3.35万m3,混凝土防渗墙1.92万m2,钢筋制安1075t,金结制安321.5t,启闭机安装9台套。完成投资:土建4294万元,占总投资83.1%;金结制安578万元,占总投资100.0%。
