胜天河综合治理工程7月份简讯
来源:谢尚奎 发布日期:2017-08-04 p >

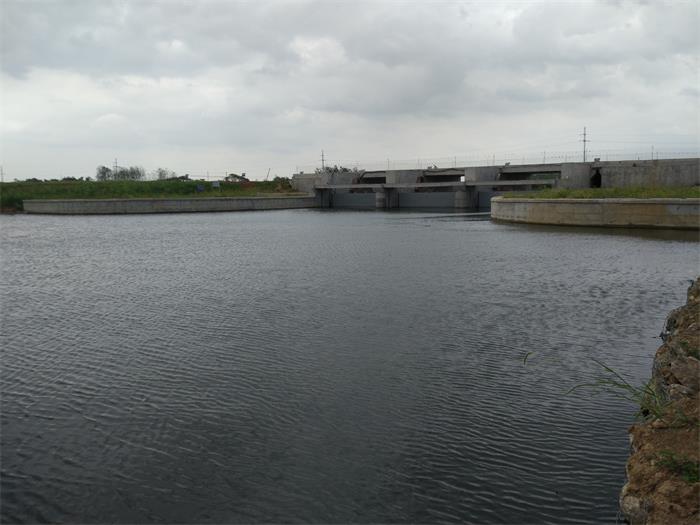

明湖挡水泄洪工程:主要施工内容包括新建明湖大坝、两座泄洪闸、一座放水涵。本月主要进行湖区安全巡视和内业资料整理。
明湖土方整理工程:主要施工内容包括土方回填284万m3,余土弃置250万m3。本月主要进行土方回填、余土弃置和湖面杂草清除工作,完成土方回填约1万m3,累计完成约283万m3,占合同工程量的99.6%;完成余土弃置约19万m3,累计完成约244万m3,占合同工程量的97.6%。
明湖护坡护岸工程:全长4915m,主要施工内容包括格宾网29.81万m2,块石填充5.23万m3;主体工程已基本完工,本月主要进行护岸维护和内业资料整理。
