宿州市新汴河治理工程2013年6月简讯

来源:傅建    发布日期:2013-07-01


施工1 新北沱河地下涵拆除重建工程


施工2 灵西闸拆除重建工程

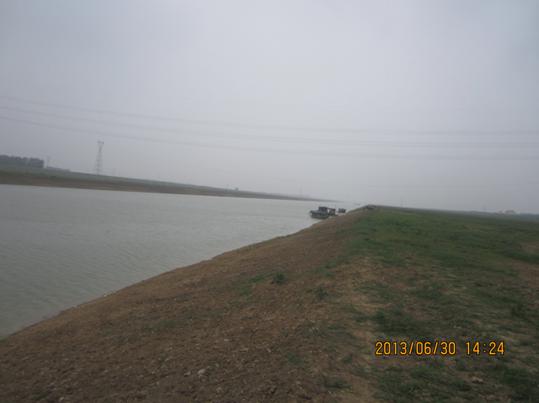

宿州市新汴河治理工程河道疏浚

施工1标:

至本月,新北沱河地下涵工程已完成水下部分工程施工并通过阶段(通水)验收,新汴河及新北沱河上的4道施工围堰已全部拆除,确保工程安全度汛。

新北沱河地下涵工程累计完成混凝土浇筑3.4m3,完成钢筋制安2550t,完成土方开挖20.6m3,完成土方回填10.55m3

本月完成工程投资140万元,累计完成4345万元,占合同的84%

施工2标:

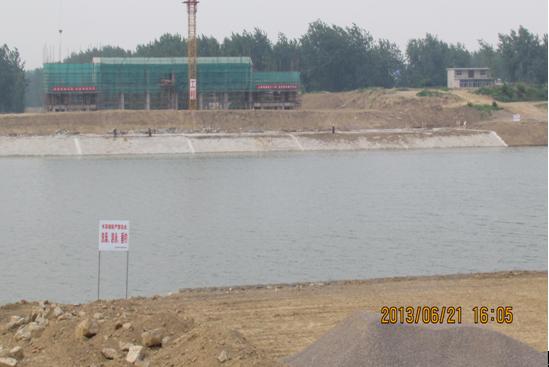

灵西闸工程至本月已完成闸墩以下全部施工任务,施工围堰已拆除;正在进行桥头堡、启闭机房、公路桥及溢流堰施工。

本月土方开挖累计完成6.07m3;完成土方回填0.87m3,累计完成3.23m3,累计完成水泥换填土8656 m3;完成钢筋制安220t,累计完成钢筋制安1240t;混凝土浇0.04m3,累计完成1.87m3

本月完成工程投资211万元,累计完成2226万元,占合同的72.5%

新汴河河道疏浚工程:

至本月,新汴河河道疏浚工程7个土方标完成河道疏浚施工,现进行河道边坡辗压、弃土区整平等现场作业。按建管处指示,新汴河河道疏浚工程要在2013年汛期完成分部工程、外观质量评定及单位工程验收及工程决算工作,各参建单位正在进行资料整理、竣工图绘制及编制工程决算文件等工作。

新汴河河道疏浚工程累计完成河道疏浚土方738 m3;累计完成工程投资6205万元,占合同的85%
