1、工程概况
南水北调中线一期总干渠湍河渡槽位于河南省邓州市小王营~冀寨之间的湍河上,设计流量为350m3/s,加大流量为420m3/s。湍河渡槽顺总干渠流向,自起点至终点,依次为右岸渠道连接段、进口渐变段、进口闸室段、进口连接段、槽身段、出口连接段、出口闸室段、出口渐变段、左岸渠道连接段等9段组成。
渡槽槽身为相互独立的3槽预应力混凝土U型结构,单跨40m,共18跨,单槽内空尺寸(高×宽)7.23m×9.0m。主要建筑物为1级,次要建筑物为3级。
主要工程量:本合同工程主要工程量为:土石方开挖15.0万m3,土石方回填27.0万m3,混凝土13.0万m3,钢筋1.41万t。
工程开工日期:2010年12月28日,合同完工日期:2013年8月31日。
2、工程进展情况
截止到11月2日形象进度:

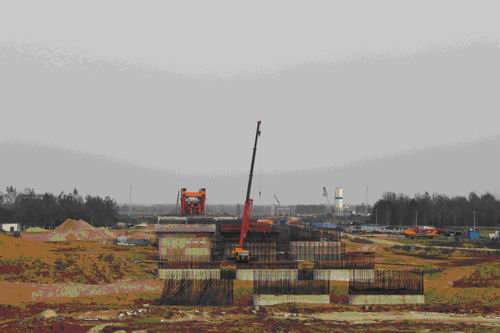

342根灌注桩全部完成。已累计完成40个承台、30个墩身、14个盖梁混凝土浇筑。右岸振冲碎石桩已全部完成。1:1仿真模型试验已浇筑完成。仿真试验内模、外模、內梁已拆除,已完成孔道灌浆,完成1:1堵头、水槽第一层混凝土浇筑。首跨槽身已完成浇筑。
