临北段10月份工程简讯
来源:何强 发布日期:2015-11-09 p >
施工II标:本月主要进行新堤填筑、河道疏浚、大王涵基础处理施工。其中,新堤填筑完成14万立方;河道疏浚完成52万立方;大王涵基础处理全部完成。
施工III标:本月主要进行新堤填筑、河道疏浚施工。其中,新堤填筑完成2万立方;河道疏浚完成40.2万立方。
施工IV标:本月主要进行新堤填筑、河道疏浚施工。其中,新堤填筑完成13.92万立方;河道疏浚完成71.39万立方。
施工V标:本月主要进行河道疏浚施工,完成河道疏浚30万立方。

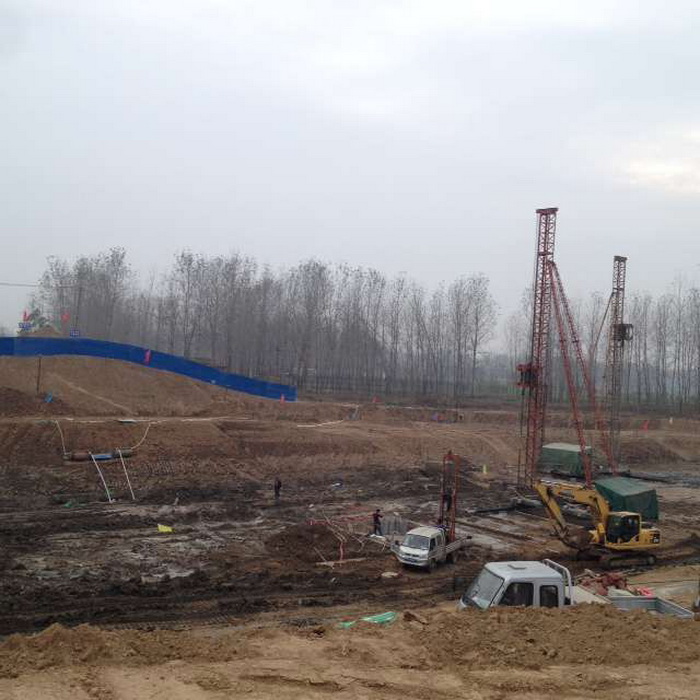

施工XVII标:本月主要进行新桥站、栏桥站基础处理施工。其中,新桥站完成水泥土搅拌桩1300立方;栏桥站完成水泥土搅拌桩600立方。
