江北区姚江干流堤防维修加固工程慈城段2015年8月简讯
来源:李宪法 发布日期:2015-09-06 p >
施工Ⅰ标段:
已通过合同工程完工验收。
施工Ⅱ标段:
已通过合同工程完工验收。
施工III标段:
洪陈闸:已通过单位工程验收。
谢浪闸:维修加固已完成。
乍山浦闸:已施工完成。
堤防:主体工程已施工完成。
III标绿化:
洪陈闸管理区绿化乔木已种植完成,堤防园路垫层已施工550m,堤顶道路塘渣基础已施工550m。谢浪闸绿化已进场。
施工Ⅳ标段:
潺头浦闸:已完工。
堤防:完成防洪墙2700m,护塘河2300m,生态护坡砖2500m。土方填筑完成60000m3,景观绿化已完成700m。

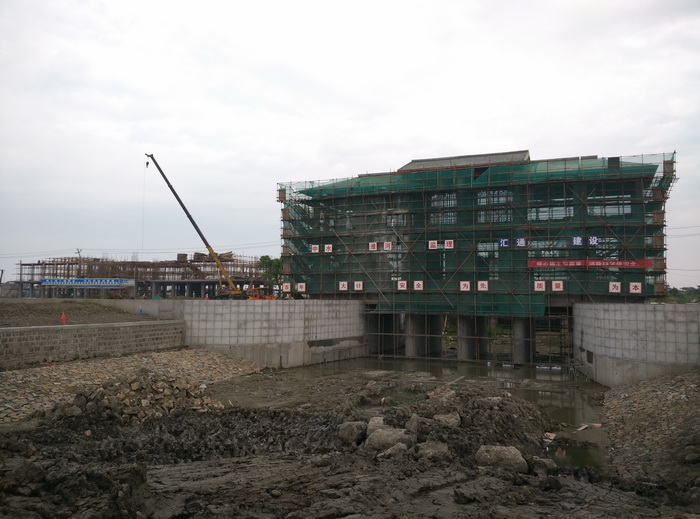

小西坝闸:水下主体工程已完成,启闭机房框架已完成,管理房一层框架已完成,正在进行管理房二层框架施工。
半浦闸:正在进行基础灌注桩施工,已施工34根(共55根)。
虹星排涝站:基础灌注桩已施工完成。
