沙河集水库工程3月份简讯
来源:孙庆阳 发布日期:2017-04-05 p >
滁州沙河集水库除险加固工程内容有:大坝加固,南、北涵拆除重建,泄洪闸拆除扩建,非常溢洪道加固,新建管理设施、溢洪道下游交通桥等。本月形象进度:

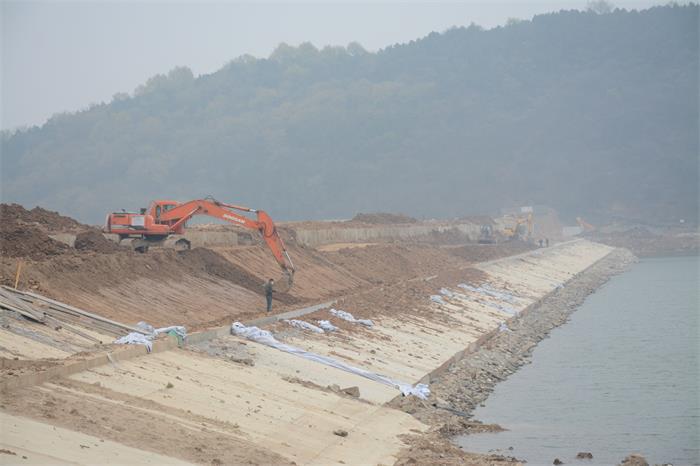

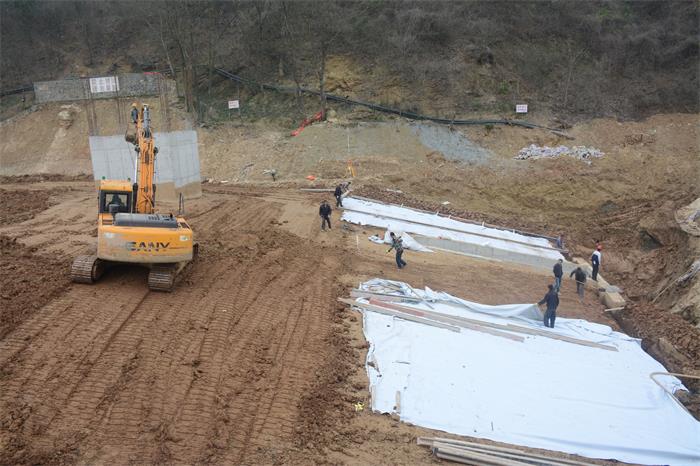

大坝加固:主坝混凝土防渗墙完成2017m2,副坝混凝土防渗墙完成155.5m2,累计完成84%;主坝上游护坡▽38.0m以下段全部完成;▽38.0m-▽41.0m基面清理完成,土方回填完成300m。
南涵工程:南涵竖井▽40.8m以下钢筋混凝土结构全部完成,土方回填至▽39.0m。
防汛办公楼:一层混凝土地坪浇筑完成,屋面瓦铺设完成。
累计完成土石方开挖18.3万m3,土方回填15.9万m3,混凝土2.45万m3,钢筋制安828t。金结制造及安装236t,启闭机7台套。累计完成投资3340万元。
