高塘湖排涝站工程4月份简讯
来源:聂齐麟 发布日期:2017-05-02 p >

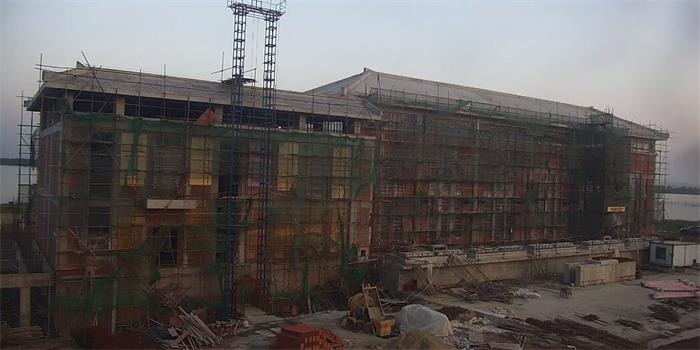

淮南市高塘湖排涝站目前正在进行消力池2#底板钢筋模板制安;变压器室钢筋模板制安、穿堤箱涵土方回填土源正在与地方协调;电机设备5台定子已安装并调试完成,正在进行主轴吊装。
截至本月底完成的有:拦污闸及进口段分部除周边回填土外全部完成;前池分部除周边回填土外全部完成;泵室下部结构及压力水箱分部全部完成;主副厂房分部除变压器室其余混凝土结构部分全部完成;主副厂房墙体砌筑全部完成;穿堤箱涵及出口段分部除防洪闸排架柱全部完成;金属结构分部仅快速闸门安装到位;机电设备分部拍门安装完成、水泵安装完成(未合装);5台电机定子安装并调试完成。
魏庙站完成拦污闸副翼墙,魏庙站挡土墙,副厂房基础,副厂房梁板、出水池侧墙、镇墩、灌溉闸底板、灌溉闸侧墙及启闭机平台混凝土浇筑;完成闸门、拦污栅及启闭机安装;完成电机及进出水管道安装;完成变电设备安装;完成前池预制块护坡;完成拦污闸及前池两侧土方填筑,主厂房两侧土方填筑;魏庙涵完成启闭机平台浇筑,完成闸门及启闭机安装,土方回填至22.3高程。
