来源:聂齐麟 发布日期:2016-04-05 p >

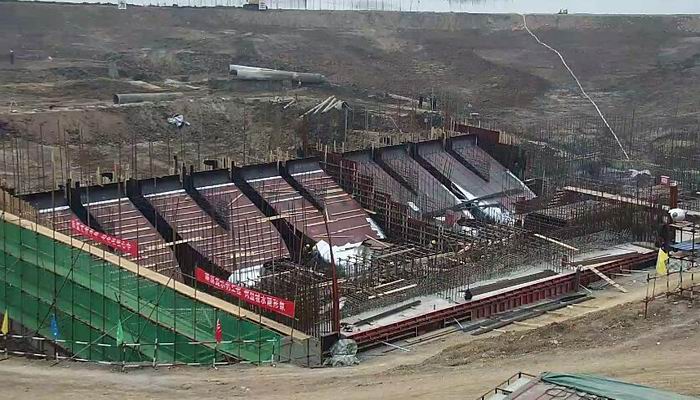

淮南市高塘湖排涝站目前正在进行拦污闸东侧翼墙下部灌注桩施工,泵室进水流道层钢筋、模板制安,安装间钢筋、模板制安。截止到本月底,泵室底板已浇筑完成,拦污闸主体下部灌注桩已施工完成,安装间▽12.79及以下墩墙、板已浇筑完成。
截至目前,完成土方开挖28075m3,完成石方开挖18942m3,完成混凝土浇筑2663m3,完成钢筋制安469吨,完成素混凝土桩桩175根,灌注桩20根。
