沙河集水库除险加固工程主要建设内容:主副坝加固,防渗处理,溢洪道泄洪闸扩建,南、北涵拆除重建,白蚁防治,交通设施,大坝安全监测,金属结构及电气,工程管理设施。至本月底形象进度:

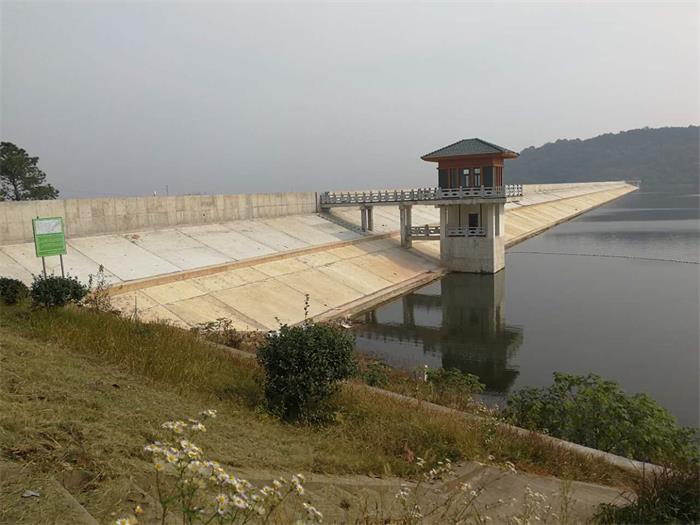

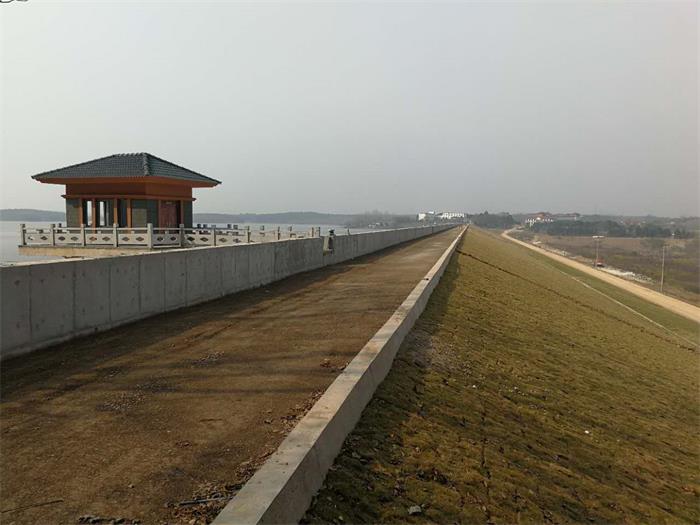

大坝加固:主、副坝混凝土防渗墙及帷幕灌浆全部完成;主坝上游混凝土护坡、混凝土防浪墙、下游侧坝肩墙全部完成;背坡草皮护坡总量2.33万m2,已完成100%。
南、北涵启闭机房:栈桥大理石栏杆和地砖安装铺设完成。
道路交通工程:完成库区环形路、南北进库路底基层填筑1100m,坝顶路底基层及水稳层已完成,进入沥青路面铺筑。
