滁州市明湖挡水泄洪工程9月简讯

来源:胡竹华    发布日期:2016-10-10




明湖挡水泄洪工程主要施工内容包括新建明湖大坝、两座泄洪闸、一座放水涵。

本月工程进度:

明湖大坝:完成坝基清理4200m3,累计完成86159m3,占合同工程量的94.6%;完成截水槽开挖980m3,累计完成31289.7m3,占合同工程量的91.79%;完成截水槽土方回填980m3,累计完成31289.7m3,占合同工程量的91.79%;完成大坝填筑51978m3,累计完成460000m3,占合同工程量的72.36%。

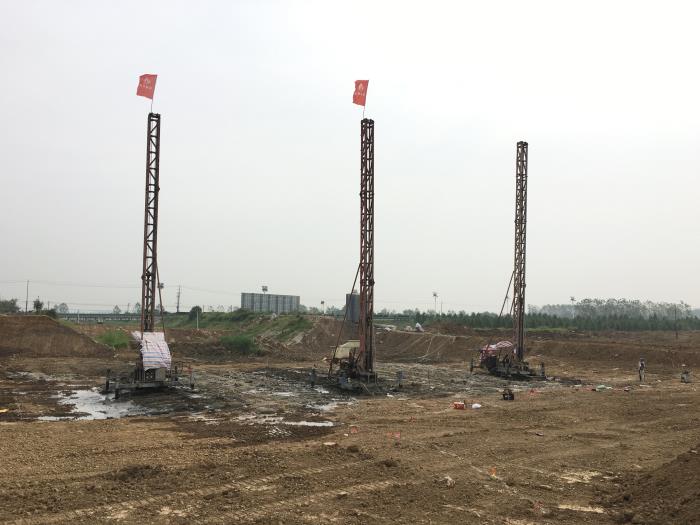

1#泄洪闸:完成水泥土搅拌桩2000根。

2#泄洪闸:完成上游连接段右岸第二、四节墙身、下游消力池、下游左右岸第三节翼墙底板及交通桥预制桥面板砼浇筑。
