裕溪闸工程4月份简讯

来源:储龙胜    发布日期:2017-05-02

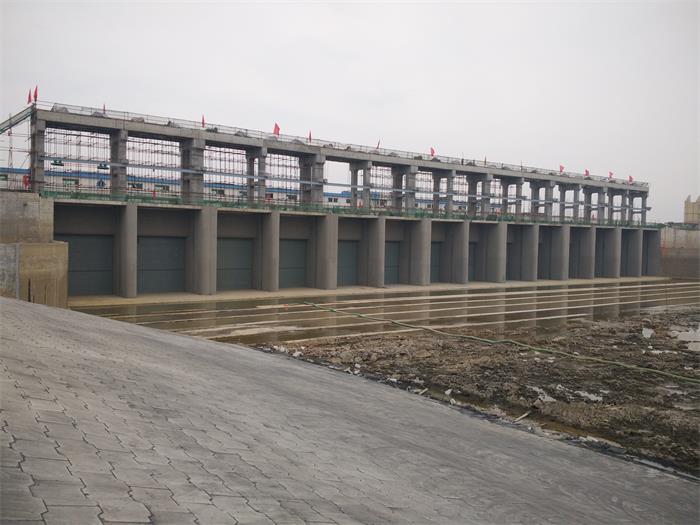

安徽省裕溪闸除险加固工程本月主要进行启闭机安装调试、岸翼墙土方回填、启闭机台后浇带、下游检修闸门二期混凝土浇筑,上游左、右岸预制块护坡施工完成,鱼道第11~13段土方开挖、第8910段墙身混凝土浇筑完成,完成节制闸水下工程阶段验收。截止目前,本工程闸塘清淤及土方开挖完成73100m3,土方回填完成9500m3,水泥土换填完成7300m3,钢筋制安完成2621t,混凝土浇筑完成29995m3,累计完成工程投资6635万元,占合同额的59.3%
