宁波市江北区姚江干流堤防维修加固工程慈城段12月简讯
来源:杨松 发布日期:2013-01-07 p >

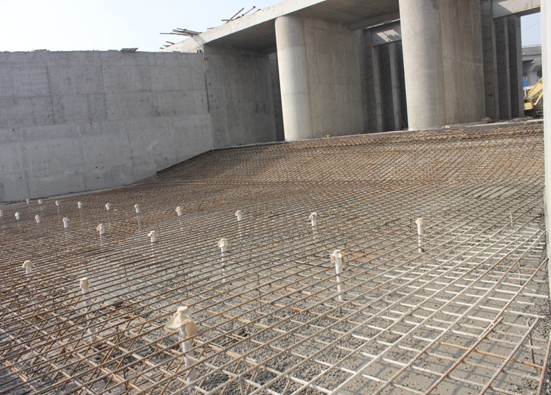

Ⅰ标段水闸底板浇筑
Ⅱ标段绿化种植
一、工程形象进度
施工Ⅰ标段:
本月完成:
闸站部分:内河侧左岸圆弧翼墙底板、内河侧隔墩顶板、水闸顶板、姚江侧右岸圆弧翼墙墙身、姚江侧出水池和消力池土方开挖、内河侧右岸翼墙墙身。
堤防部分:防洪墙垫层200米,防洪墙基础150米,防洪墙墙身100米,排水沟砖砌墙200米,堤身迎水面斜坡塘渣铺设150米,多孔砖铺设完成约2200m2。
施工Ⅱ标段:
本月完成:防洪墙垫层200米,防洪墙基础230米,防洪墙墙身120米,排水沟浆砌石180m,护岸墙1.0金属网箱146米,土方回填堤内侧已基本完成;堤基回填除D0+930~D1+150段,其余全部完成,堤顶道路完成920米。种植土施工已基本完成。绿化种植已完成堤内侧2078米。
二、完成主要工程量
施工Ⅰ标段:
本月完成:钢筋制安36.65T、混凝土306.62 m3、抛石1036.5m3、塘渣填筑1635.12m3,截至目前累计完成:钢筋制安873.86T、混凝土10114.78 m3,抛石931.60 m3、塘渣填筑5551.18m3、土方开挖40500m3、钢筋砼预制方桩600根。
施工Ⅱ标段:
本月完成:钢筋制安24.84T、混凝土278.2m3、土方回填32510m3、塘渣垫层1212m3、浆砌石168.2m3、A型金属网箱完成52.56m3,累计完成钢筋制安230.44T、混凝土3153.4 m3、土方开挖13246m3、碎石垫层748.96 m3、塘渣垫层1212 m3、浆砌石1604.6 m3、A型金属网箱完成907.96m3。
三、质量情况
施工Ⅰ标:
原材料、混凝土试块跟踪检测30组,累计跟踪检测658组(其中临时工程共284组),跟踪检测率为100%;平行检测4组,累计平行检测38组,平行检测率为10%,已出检测结果均为合格。
施工Ⅱ标:
原材料、混凝土试块跟踪检测16组,累计跟踪检测165组,跟踪检测率100%;平行检测2组,累计平行检测17组,平行检测率10%,已出检测报告均为合格。
四、其他
本月监理部批准开仓报审18份,形成旁站记录18份,巡视记录31份,监理日记31份,监理日志31份,监理日报31份,签发监理通知7份,整改通知1份。进行安全检查2次,均无重大安全隐患。
