蚌浮段行洪区香浮段东段工程7月份简讯

来源:王波    发布日期:2017-08-09

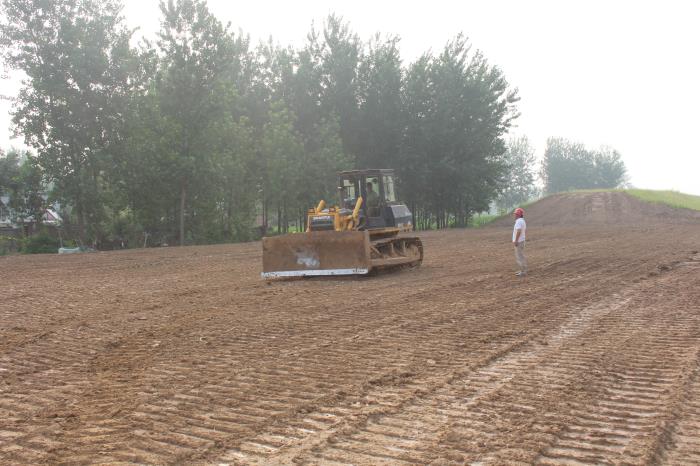

施工XI标:本月完成河道疏浚水上方2m3,累计完成224m3,累计完成占合同量的56.3%;完成土方工程0.4m3,累计完成202.6m3,累计完成占合同量的74.3%;靠山坝预制块护坡施工。

施工XIV标:本月河道疏浚未施工,累计完成156m3,累计完成占合同量的50.9%;完成土方工程0.8m3,累计完成154.3m3,累计完成占合同量的58.7%;靠山坝预制块护坡施工。

施工XIX标:本月完成河道疏浚1.5m3,累计完成143.5m3,累计完成占合同的98.8%;土方工程未施工,累计完成60.9m3,累计完成占合同量的86.1%;行洪堤退建堤防预制块护坡施工。
