蚌浮段行洪区香浮段西段工程2月份简讯
来源:杨丁杰 发布日期:2018-03-07 p >
施工Ⅶ标:本月完成河道疏浚
10
万
m
3
,
累计完成
162
万
m
3
,累计完成占合同量的
80.2%;
新堤土方填筑累计完成
21.1
万
m
3
,
累计完成占合同量的
75.2%
。

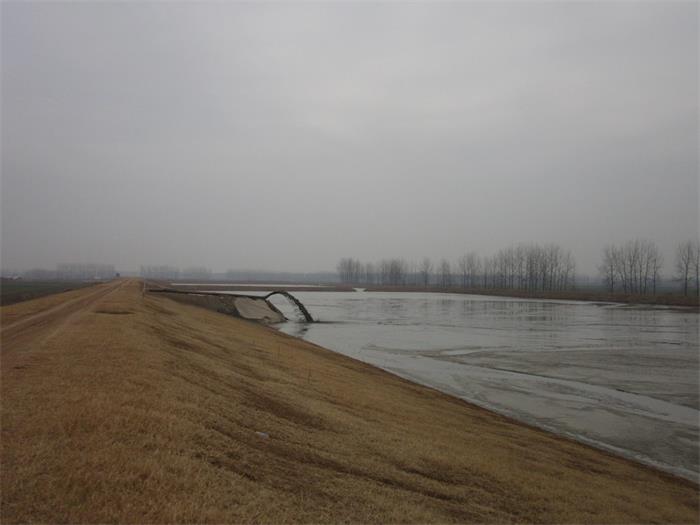

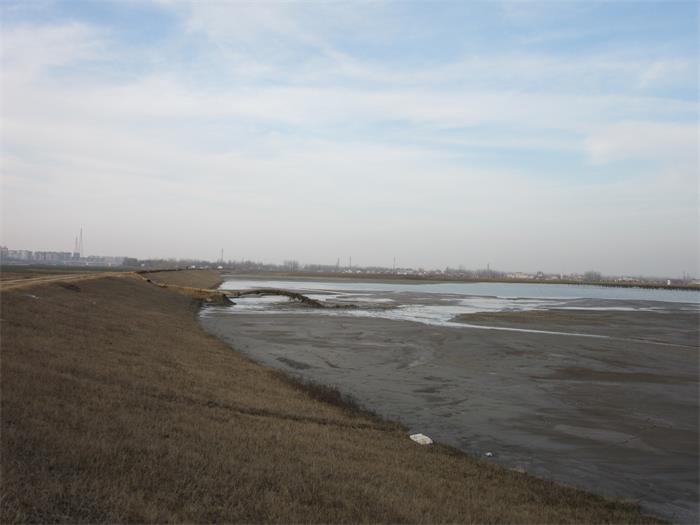

施工Ⅷ标:本月对已投入使用的
PN1-2#
排泥场二、三区泥水分离设施进行维护及监测数据采集等。
施工
XX
标
:
本月完成河道疏浚
10
万
m
3
,
累计完成
147
万
m
3
,累计完成占合同量的
50.9%
;新堤土方填筑累计完成
36.8
万
m
3
,
累计完成占合同量的
83.8%
;压渗平台土方填筑累计完成
2.18
万
m
3
,
累计完成占合同量的
95.2%
。
施工
XXI
标:本月完成河道疏浚
5
万
m
3
,
累计完成
116
万
m
3
,
累计完成占合同量的
91.3%
。
施工
XXIX
标:受房屋征迁进度影响,五河道桥接长工程暂不具备开工条件;本月主要进行施工方案等资料编制上报等工作。
施工Ⅵ标:合同项目基本完成。
