派河口泵站枢纽工程7月份简讯

来源:高宏丽    发布日期:2019-08-05




引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为0+0003+240,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。

    本月工程形象进度:

    导流导航工程:本月主要进行堤顶平整及节制闸空箱岸墙两侧护坡施工,庄房郢站供电线路已架设完成。止目前累计完成产值约6950万元,约占派河口枢纽导流导航工程合同额的85.4%,准备进行阶段验收。

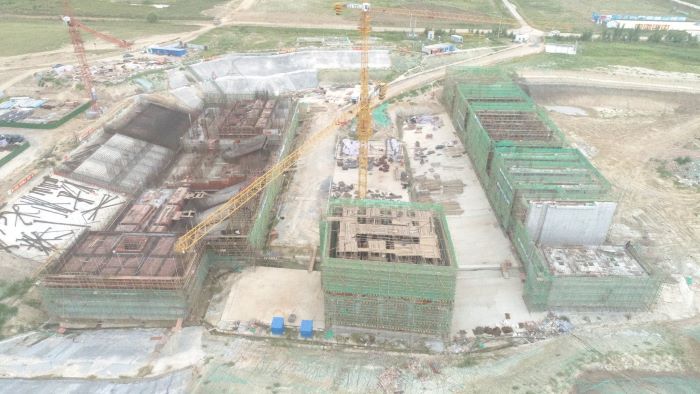

J001-2派河口泵站工程:本月完成泵室段第三联进水流道层-3.4m高程以下集水井部位以及导流墩混凝土浇筑,完成进水闸1#2#3#4#闸墩浇筑。截止目前累计完成产值5000万元,约占派河口泵站工程合同额的20.1%

    船闸工程:施工单位已进场,进行前期准备工作。
