南水北调中线湍河渡槽工程2013年12月简讯
来源:雷朝生 发布日期:2014-01-13 p >

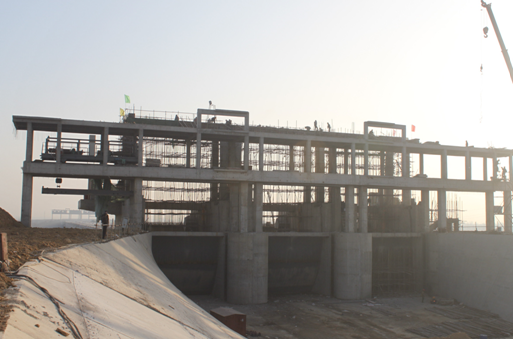

截止2013年12月31日,累计完成342根灌注桩、57个承台、57个墩柱、57个盖梁、54榀槽身、23408m振冲碎石桩,完成退水闸、进口闸及出口闸闸墩以下部位施工, 完成出口排架柱、出口连接段、进口连接段、进出口渠道衬砌、退水闸启闭机房、降压站墙体等部位施工,进行进口排架柱、进出口闸启闭机房、金结安装等部位施工。
本月完成混凝土浇筑0.27万m3。截止2013年12月31日,累计完成混凝土浇筑13.73万m3,占合同工程量的103.2%;累计完成土石方开挖16.52万m3,占合同工程量的110.1%;累计完成土石方回填27.42万m3,占合同工程量的101.6%。
本月结算投资451.2万元。截止2013年12月31日,累计结算投资27884.3万元,占合同总额105.8%。
