中安煤化取水工程2012年5月简报
来源:许文涛 发布日期:2012-06-03 p >
工程进度概况:

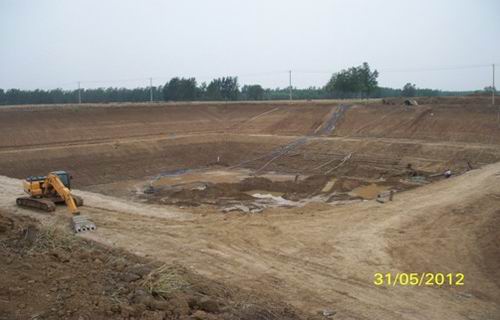

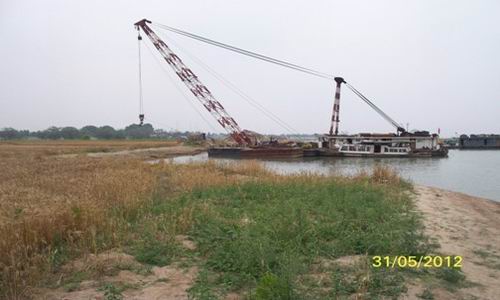

截止目前,中安煤化取水工程的顶管工程1#、2#管线已完成向淮河侧的顶进,累计完成工程量:1299m,占顶管工程量的57.8%;取水口处切滩基本完成,完成土方量约14万m3;泵房基坑降水井已全部完成,土方开挖完成约9万m3;钢制取水头正在制作之中;大堤高喷防渗墙及管周回填灌浆已完成。
本月完成产值269.1万元,占工程总投资的7.4%,累计完成产值934.1万元,占工程总投资的25.6%,下月计划完成产值400万元,占工程总投资的11%。
