南水北调中线湍河渡槽工程2014年5月简讯

来源:雷朝生    发布日期:2014-06-13

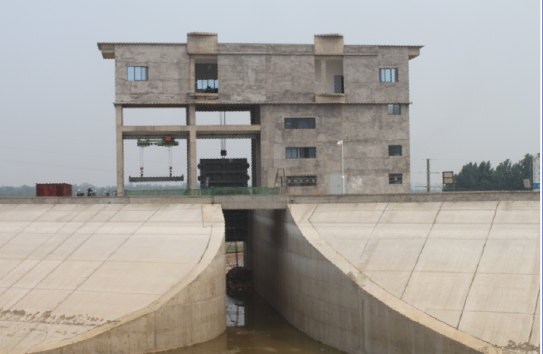

本月完成退水闸海漫,退水闸及降压站内部装修,进口闸工作门锁定装置基础埋件三期混凝土及进口闸检修电动葫芦框架柱(KZ2)混凝土浇筑、交通桥施工、左侧楼梯施工、上部房屋内装饰装修,进口段抗滑桩、剩余防浪墙混凝土施工、渠道外坡混凝土框格防护150m,出口段交通桥混凝土,出口检修闸楼梯施工、闸室上部房屋内装饰装修,降压站至进口连接段电缆沟施工,金结调试及检修电动葫芦台车标定,完成截流沟开挖约200m

截止2014525日,累计完成342根灌注桩、57个承台、57个墩柱、57个盖梁、54榀槽身、23408m振冲碎石桩,完成退水闸、进口闸及出口闸闸墩以下部位施工, 完成进出口排架柱、出口连接段、进口连接段、进出口渠道衬砌、退水闸启闭机房、降压站墙体等部位施工。

月完成土石方回填1.35m3,完成混凝土浇筑0.003m3。截止2014525日,累计完成混凝土浇筑13.74m3,占合同工程量的103.6%;累计完成土石方开挖24.32m3,占合同工程量的162%;累计完成土石方回填37.13m3,占合同工程量的138%

本月结算投资414.5万元。截止2013525日,累计结算投资29590.64万元,占合同总额111%

©中水淮河安徽恒信工程咨询有限公司 Copyright © www.cwhh-hx.com.cn All Rights Reserved 技术支持:中水淮河蚌埠博达信息技术有限公司     皖ICP备11013926号
