新汴河第四期唐河地下涵拆除重建工程:

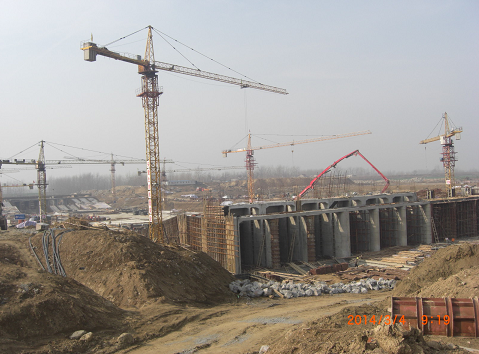

本月主要进行地下涵箱涵施工,至本月累计完成涵洞底板浇筑50块(共56块),完成洞身浇筑39块(共56块),累计完成工程投资5439.18万元,占合同的55.9%。
新汴河第四期治理河道疏浚工程:
施工1~3标本月主要进行河道疏浚施工,至本月累计完成河道疏浚土方234.60m3;占合同的61.9%;累计完成工程投资2295.49万元,占合同的56.1%。
