宁波市江北区姚江干流堤防维修加固工程慈城段9月简讯
来源:李献法 发布日期:2013-10-12 p >

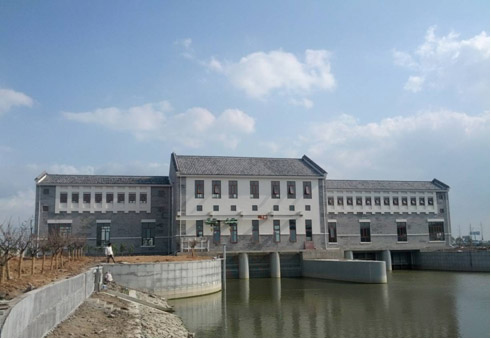

施工I标张家浦闸站
一、工程形象进度
施工Ⅰ标段:
闸站工程:张家浦闸站主体工程、金属结构、水泵已安装完成。正在进行电器柜及测控系统的安装和管理区绿化的施工。
堤防工程共(1363m):主体工程已基本完成,正在进行堤顶道路的施工。
施工Ⅱ标段:
农村示范段(2158m):全部完成,现进行绿化养护工作。
洪陈段(2172m):已完成防洪墙1300m,护岸墙已全部完成,多孔砖护坡已完成3300m2,土方回填完550m。翁家铺闸闸室底板、闸墩、交通桥已完成,正在进行翼墙的施工。
施工III标段:
洪陈闸站:灌注桩基础已全部完成,正在进行底板钢筋绑扎施工;
谢浪站:管理房及配电房基础开挖及垫层已完成
堤防工程(1600m):护塘河已基本完成;多孔砖护坡已铺设455m。
二、完成主要工程量
施工Ⅰ标段:
本月完成:土石方开挖:5000m3、土石方回填:5000m3;截至目前累计完成:钢筋制安1171.205T、混凝土13467.87m3,抛石2110.08 m3、土石方填筑41116.38m3、土方开挖58700m3、钢筋砼预制方桩900根。
本月完成50万,占合同额1.2%;累计完成3786万元,占合同额94.6%。
施工Ⅱ标段:
本月完成:钢筋制安238.5T、混凝土887m3、土石方开挖3000 m3、土方回填5000 m3;浆砌石完成480m3;累计完成钢筋制安557.54T、混凝土7173.56m3、土方开挖76364m3、土方回填35000m3;碎石垫层987.26m3、塘渣垫层2726 m3、抛石7300 m3、浆砌石4911.9m3、A型金属网箱完成2790.4m3。
本月完成200万元,占合同额6.0%;累计完成3205万元,占合同额96.3%。
施工III标段:
本月完成:钢筋制安87.6T、混凝土678.5m3、土石方开挖3000 m3;累计完成:钢筋制安462.9T、混凝土3414.9 m3、土石方开挖9000m3.
本月完成150万元,占合同额4.3%;累计完成1109万元,占合同额31.7%。
