来源:王丽君 发布日期:2019-10-08 p >

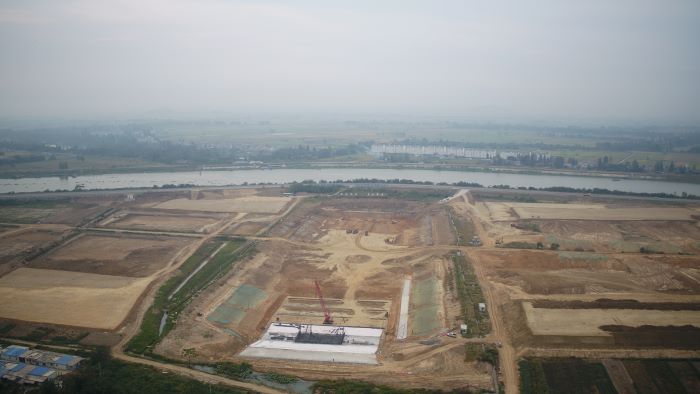

引江济淮工程小合分线工程主要施工内容包括杭埠河倒虹吸、河道开挖、堤防填筑、膨胀土治理、护坡、13座跨河桥梁、2座管护道路桥梁、两岸管护道路、板桩墙、3座渡槽、1座穿堤涵、1座跌水、监测等。
Y003标本月完成土方开挖约51万m3,累计完成土方开挖约735万m3,占合同工程量的66.46%;完成水泥土换填约1.77万m3,累计完成水泥土换填约7.31万m3,占合同工程量的9.1%;完成砼浇筑约0.20万m3,累计完成砼浇筑约3.49万m3,占合同工程量的21.16%;完成砼预制块铺设约0.45万m2,累计完成砼预制块铺设约8.65万m2,占合同工程量的10.1%。本月完成PRC管桩1694根,累计完成PRC管桩2404根,占合同工程量的20.2%。截至9月底累计完成产值27968万元,约占合同额的33.2%。
Y002标本月完成土方开挖约25.23万m3,累计完成土方开挖约97.96万m3,占合同工程量的35.74%;完成土方填筑约35.69万m3,累计完成土方填筑约58.93万m3,占合同工程量的18.76%。截至9月底累计完成产值5248.404万元,约占合同额的15.9%。
