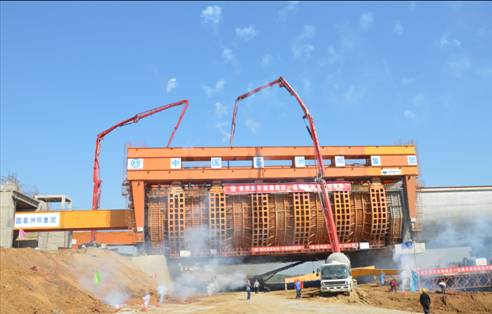

南水北调中线湍河渡槽工程本月完成1榀槽身,至此,54榀槽身砼施工全部完成。截止2013年10月25日,累计完成342根灌注桩、57个承台、57个墩柱、57个盖梁、54榀槽身、23408m振冲碎石桩,完成退水闸、进口闸、出口连接段及出口闸闸墩以下部位施工,进行进出口排架柱、退水闸启闭机房、降压站墙体、金结安装等部位施工。
本月完成混凝土浇筑0.12万m3。截止2013年10月25日,累计完成混凝土浇筑13.15万m3,占合同工程量的98.9%;累计完成土石方开挖16.52万m3,占合同工程量的110.1%;累计完成土石方回填27.42万m3,占合同工程量的101.6%。
