胜天河综合治理工程6月份简讯
来源:谢尚奎 发布日期:2017-07-04 p >
明湖挡水泄洪工程:主要施工内容包括新建明湖大坝、两座泄洪闸、一座放水涵。本月完成坝顶沥青道路基础施工。

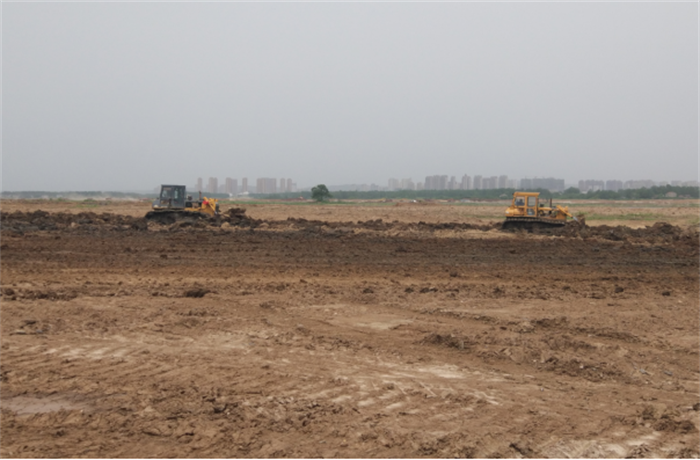

明湖土方整理工程:主要施工内容包括土方回填284万m3,余土弃置250万m3。本月完成土方回填约2万m3,累计完成约282万m3,占合同工程量的99.3%;完成余土弃置约17万m3,累计完成约225万m3,占合同工程量的90.0%。
明湖护坡护岸工程:全长4915m,主要施工内容包括格宾网29.81万m2,块石填充5.23万m3。本月完成格宾网约0.76万m2,累计完成约28.91万m2,占合同工程量的97.0%;完成块石填充约0.1万m3,累计完成约5.03万m3,占合同工程量的96.2%。
