来源:杨鹏 发布日期:2018-03-07 p >

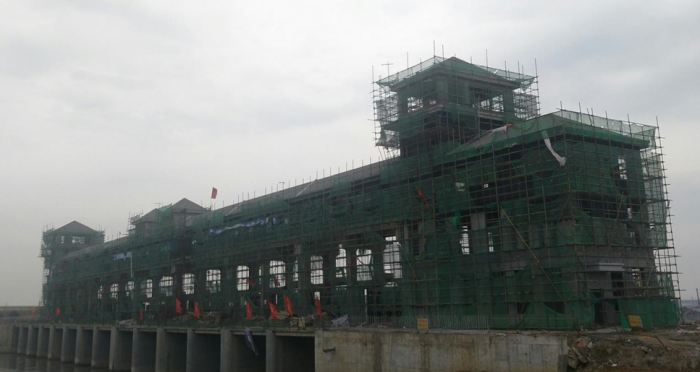

安徽省裕溪闸除险加固工程本月受1月底强降雪天气和春节期间放假影响,未进行施工。截止目前,本工程闸塘清淤及土方开挖完成77560m3,土方回填完成23580m3,水泥土换填完成7300m3,钢筋制完成2591t,混凝土浇筑完成33082m3,累计完成工程投资7807万元,占合同额的69.5%。
