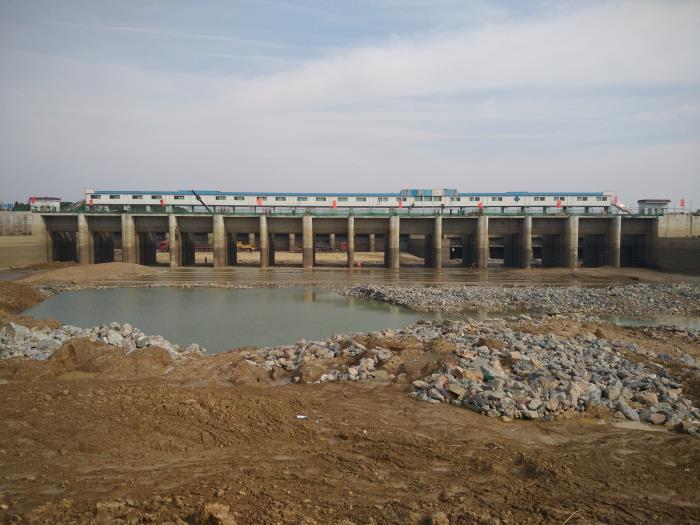

安徽省裕溪闸除险加固工程本月主要完成闸上交通桥铺装层混凝土浇筑、上游挡水围堰填筑、闸门堵漏及基坑排水等施工,开始进行节制闸工作闸门埋件安装施工。截止目前,本工程闸塘清淤及土方开挖完成60000m3,水泥土换填完成7300m3,钢筋制安完成1855t,混凝土浇筑完成25040m3,累计完成工程投资5080万元,占合同额的45%。
