中安煤化取水工程2013年12月简讯
来源:汪鼎鼎 发布日期:2014-01-13 p >

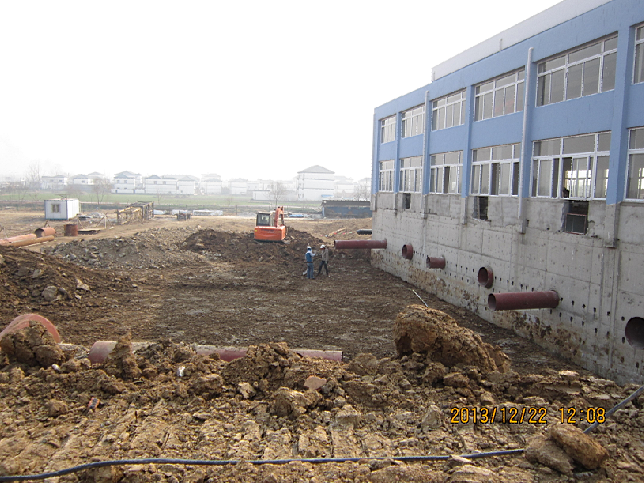

本月取水工程完成了3组风管、风机安装;3组出水管道的管道、蝶阀、闸阀、水泵安装;完成了泵房内所有管道的除锈和防腐工作;完成了出水岔管地基处理,完成了蝶阀井底板基础的回填。
累计完成情况:中安煤化取水工程的顶管工程已完成,累计完成顶管长度2232.7m;土方回填完成约8万m3,取水头处施工全部完成;泵房主体工程混凝土工程基本完成,累计完成混凝土总量约8723m3;泵房内部3台起重设备及旋转滤网、3组风机、水泵安装完成。
