来源:储龙胜 发布日期:2015-12-04 p >

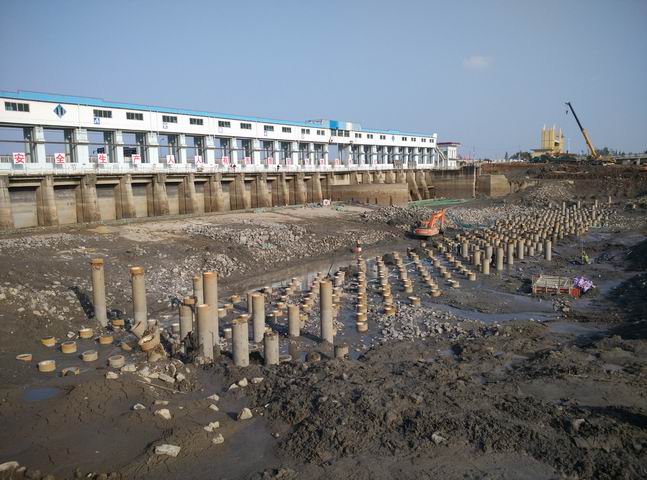

安徽省裕溪闸除险加固工程本月主要进行了新建节制闸上游围堰反压平台土方填筑、闸室基坑降水及清淤、PHC管桩桩头处理、支护灌注桩等施工任务,截止目前围堰填筑累计土方量约6.5万m3,闸室清淤量7600m3,灌注桩施工完成20根。
