派河口泵站工程2020年6月份简讯

来源:高宏丽    发布日期:2020-07-07

引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为0+0003+240,包含泵站、节制闸、庄房郢站、河道开挖及疏浚、堤防退建及护坡等工程内容。

本月工程形象进度:

导流导航工程:本月主要进行河道疏浚及草皮护坡施工,左岸堤防草皮护坡已完成(▽11.46m~12.6m)。截止目前工程累计完成比例约92%

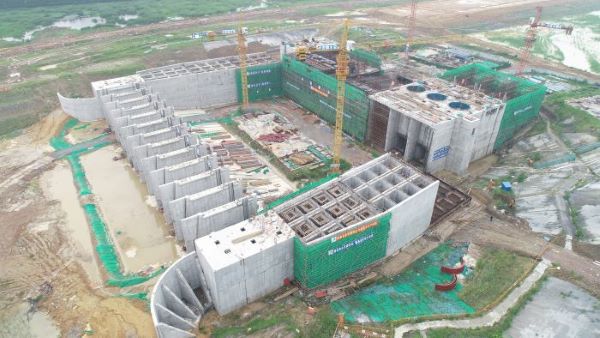

J001-2派河口泵站工程:本月完成前池段右岸1#空箱翼墙墙身10.2m高程和前池段右岸3#空箱翼墙垫层砼浇筑;站身第二联出水流道底板砼、第三联出水流道8.2m高程砼浇筑;拦污进水闸交通桥本月累计预制60片。截止目前工程累计完成比例约49%
