派河口泵站枢纽工程5月份简讯

来源:高宏丽    发布日期:2019-06-06



派河口泵站枢纽工程占据派河河道的起讫桩号为0+0003+240,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。

本月工程形象进度:

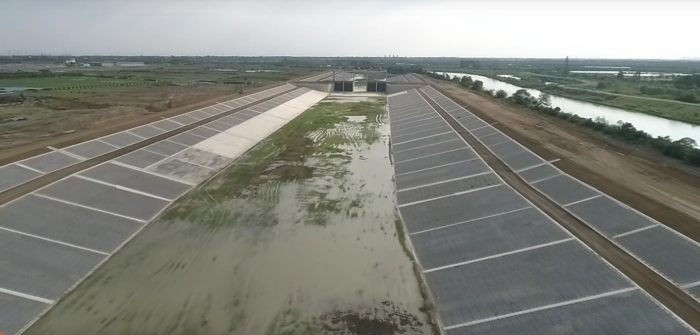

导流导航工程:本月完成左岸堤防及分流岛护砌修整及上游引河段剩余土方开挖。完成庄房郢站电缆安装;交通桥1#2#4#5#铰缝钢筋安装及人行道板钢筋、模板安装。止目前累计完成产值约6920万元,约占派河口枢纽导流导航工程合同额的85.0%

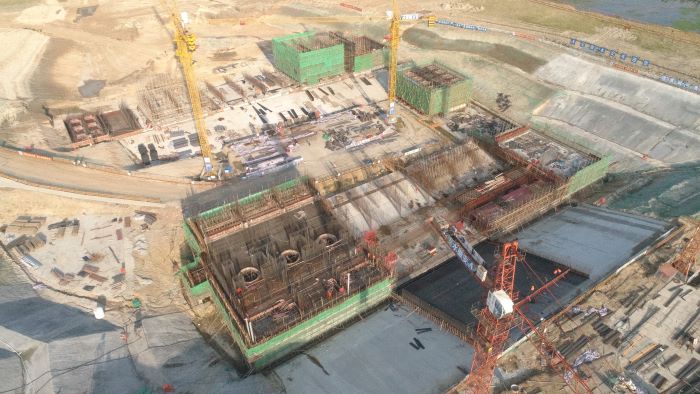

J001-2派河口泵站工程:本月完成泵室段第二联底板、第一联进水流道层-3.4m高程集水井部分砼浇筑,完成节制闸闸室2457号底板砼浇筑。完成前池段左岸2号空箱翼墙2.7m高程墙板钢筋绑扎及模板封模;截止目前累计完成产值3400万元,约占派河口泵站工程合同额的13.7%
