南水北调中线湍河渡槽工程2013年6月简讯
来源:雷朝生 发布日期:2013-07-01 p >

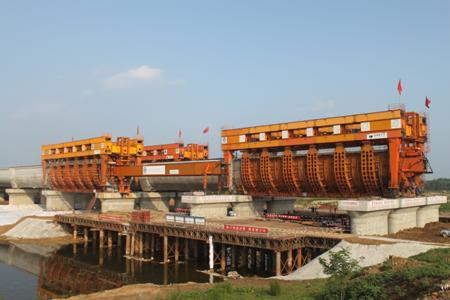

南水北调中线湍河渡槽工程总体形象

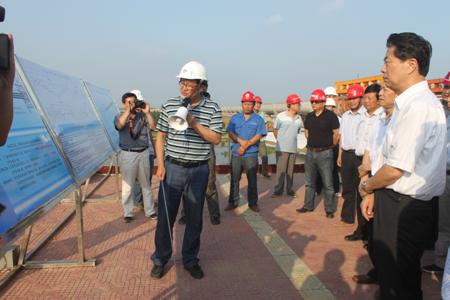

国调办鄂竟平主任到湍河渡槽检查防汛工作
南水北调中线湍河渡槽工程本月完成2榀槽身。截止2013年6月25日,累计完成342根灌注桩、57个承台、57个墩柱、57个盖梁、45榀槽身、23408m振冲碎石桩,完成退水闸、进口闸及出口闸闸墩以下部位施工。
本月完成混凝土浇筑0.36万m3,完成土石方回填1.09万m3。截止2013年6月25日,累计完成混凝土浇筑12.2万m3,占合同工程量的91.7%;累计完成土石方开挖16.52万m3,占合同工程量的110.1%;累计完成土石方回填25.83万m3,占合同工程量的95.7%。
本月完成投资1168.89万元。截止2013年6月25日,累计完成投资24155.6万元,占合同总额90.8%。
