中安煤化取水工程2012年10月简报

来源:许文涛    发布日期:2012-11-02

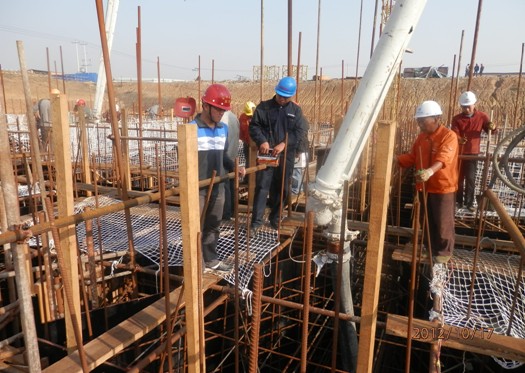

泵房第一节墙身浇筑

泵房墙体混凝土浇筑旁站监理

工程进度概况:

本月取水泵房第一节墙体(▽15.6m以下)混凝土浇筑完成;泵房第二节墙体钢筋绑扎、模板支立,脚手架搭建。

累计完成情况:中安煤化取水工程的顶管工程1#2#管线已完成顶进1784m,占顶管工程量的79.4%大堤高喷防渗墙及管周回填灌浆已完成;取水口处工程除抛石护坡外均已完成;泵房底板及第一节墙体(15.6m以下)混凝土浇筑完成,累计完成混凝土浇筑方量3800m3,占混凝土工程量的38.3%
