胜天河综合治理工程4月份简讯
来源:谢尚奎 发布日期:2017-05-02 p >

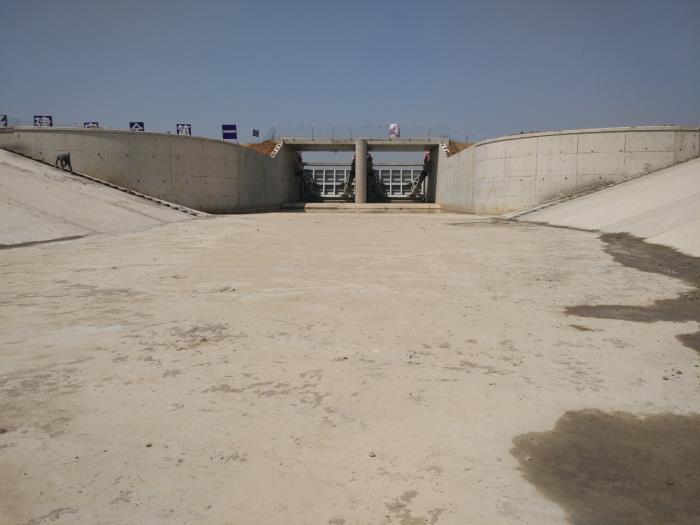

明湖挡水泄洪工程:主要施工内容包括新建明湖大坝、两座泄洪闸、一座放水涵。本月1#泄洪闸完成出口段海漫砼浇筑和建筑物两侧土方填筑,完成2#闸出口段和放水涵进口段预制块护坡施工,完成1#闸和2#闸液压启闭机运行调试,完成12个分部工程验收及明湖蓄水安全鉴定,具备下闸蓄水条件。
明湖土方整理工程:主要施工内容包括土方回填284万m3,余土弃置250万m3。本月完成土方回填约20万m3,累计完成约265万m3,占合同工程量的93.3%;完成余土弃置约43万m3,累计完成约163万m3,占合同工程量的65.2%。

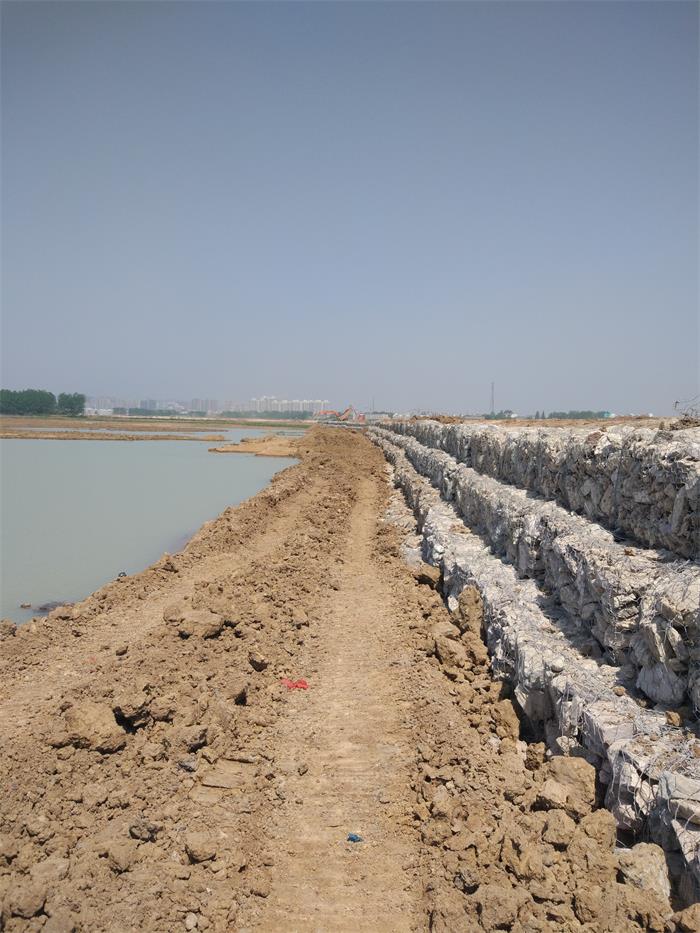

明湖护坡护岸工程:全长4915m,主要施工内容包括格宾网29.81万m2,块石填充5.23万m3,土方回填4.25万m3。本月完成格宾网约16.1万m2,累计完成约20万m2,占合同工程量的67.1%;完成块石约2.8万m3,累计完成约3.5万m3,占合同工程量的66.9%。
