南水北调中线湍河渡槽工程2013年2月简讯
来源:雷朝生 发布日期:2013-03-01 p >

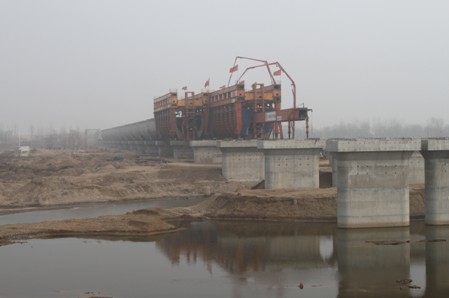

南水北调中线湍河渡槽工程总体形象

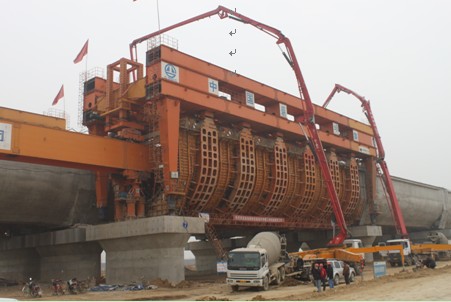

8#右槽身混凝土浇筑照片
南水北调中线湍河渡槽工程本月完成2榀槽身。截止2013年2月25日,累计完成342根灌注桩、57个承台、57个墩柱、57个盖梁、34榀槽身、23408m振冲碎石桩。
本月完成混凝土浇筑0.12万m3。截止2013年2月25日,累计完成混凝土浇筑10.81万m3,占合同工程量的83.2%;累计完成土石方开挖16.52万m3,占合同工程量的110.1%;累计完成土石方回填15.78万m3,占合同工程量的58.4%。
本月完成投资372.0万元。截止2013年2月25日,累计完成投资19756.5万元,占合同总额74.2%。
