来源:杨丁杰 发布日期:2018-01-09 p >
施工Ⅵ标:合同项目基本完成。

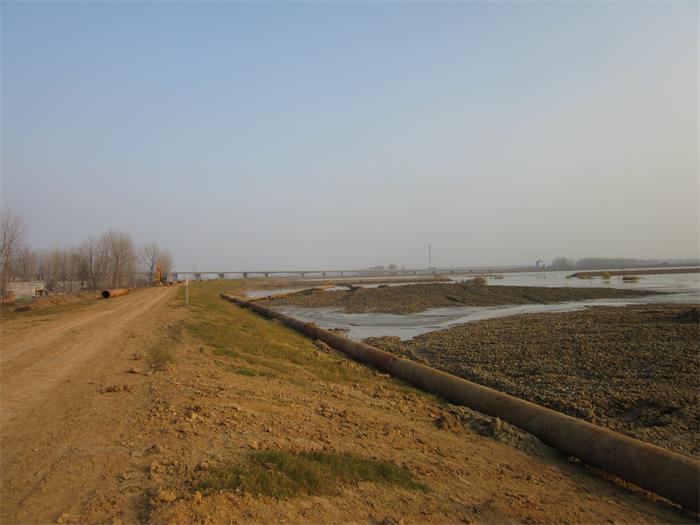

施工Ⅶ标:本月完成河道疏浚15万m3,累计完成142万m3,累计完成占合同量的69.9%;完成新堤土方填筑3.2万m3,累计完成21.1万m3,累计完成占合同量的75.2%。
施工Ⅷ标:本月对已投入使用的PN1-2#排泥场二、三区泥水分离设施进行维护及监测数据采集等。
施工XX标:本月完成河道疏浚30万m3,累计完成112万m3,累计完成占合同量的38.7%;完成新堤土方填筑2万m3,累计完成36.8万m3,累计完成占合同量的83.8%;压渗平台土方填筑累计完成2.18万m3,累计完成占合同量的95.2%。
施工XXI标:本月完成河道疏浚15万m3,累计完成101万m3,累计完成占合同量的79.1%;完成河道石方清挖9671m3,累计完成13261m3,累计完成占合同量的369.4%;完成老堤铲除5.29万m3,累计完成9.29万m3,累计完成占合同量的100%。
施工XXIX标:本月主要进行开工前施工准备工作。
