南水北调中线湍河渡槽工程2012年5月简讯

来源:雷朝生    发布日期:2012-06-03




工程进度情况:

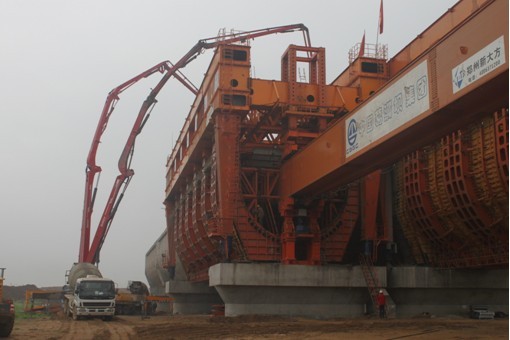

本月完成2榀槽身、11仓墩柱、6个盖梁,完成退水闸底板混凝土浇筑,完成振冲碎石桩引孔,完成振冲碎石桩420根。累计完成342根灌注桩、56个承台、48个墩柱、43个盖梁、10榀槽身、1886振冲碎石桩

20125月完成混凝土浇筑0.33m3完成土方回填0.34m3,完成钢筋制安499.02t,完成4410振冲碎石桩。截止2012525,累计完成混凝土浇筑7.14m3,占合同工程量的53.4%;完成土方开挖14.85m3,占合同工程量的99.0%完成土方回填7.22m3,占合同工程量的26.7%;完成钢筋制安6640.08t, 占合同工程量的47.1% 完成19593米振冲碎石桩,占合同工程量的73.5%累计完成投资10742.13万元,占合同总额40.4%
