滁州市明湖挡水泄洪工程6月简讯
来源:胡竹华 发布日期:2016-07-07 p >
明湖挡水泄洪工程主要施工内容包括新建明湖大坝、两座泄洪闸、一座放水涵。
本月工程进度:

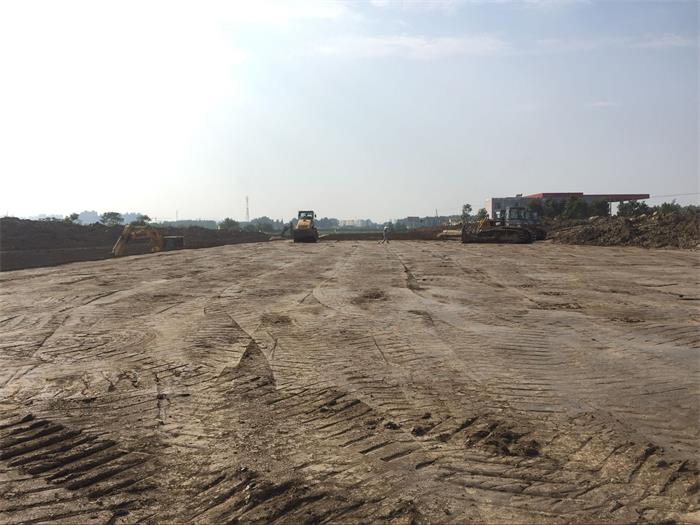

明湖大坝:完成坝基清理3.68万m3,累计完成5.0万m3,占合同工程量的54.9%;完成截水槽开挖0.678万m3,累计完成1.358万m3,占合同工程量的39.8%;完成截水槽土方回填约0.838万m3,累计完成1.358万m3,占合同工程量的39.8%;完成大坝填筑3.4万m3,累计完成11.4万m3,占合同工程量的17.9%。
放水涵:完成消力池段底板砼浇筑。

2#泄洪闸:完成闸室段底板砼浇筑、消力池段基坑开挖、左右岸翼墙砼垫层浇筑;正在进行闸墩钢筋绑扎、立模。
