来源:聂阿来 发布日期:2020-11-12 p >

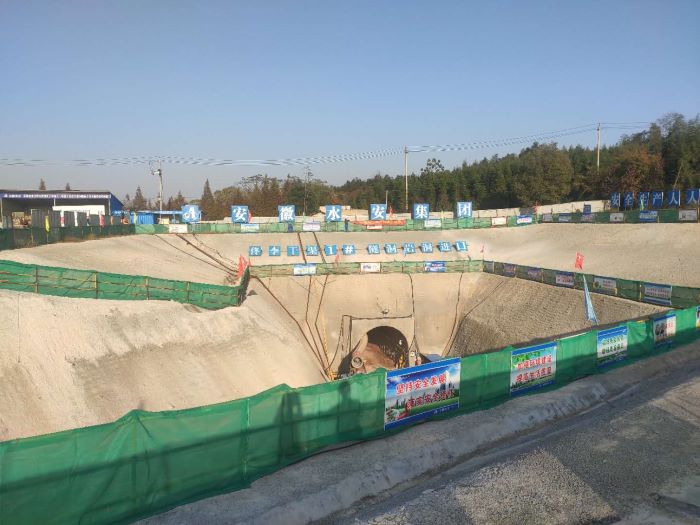

施工一标:本月完成明挖段C30钢筋砼箱涵5节,累计完成58节,占总数的57.4%;岩洞段进尺104m,累计进尺371m,占岩洞段设计总长的16.3%。本月完成投资约362万元,累计完成投资约4654万元,占总合同价的32.8%。
施工五标:本月新河口坝水毁部分修复施工。截至目前新河口坝主体工程已完成,累计完成投资约1000万元,占合同总价的58.0%。
