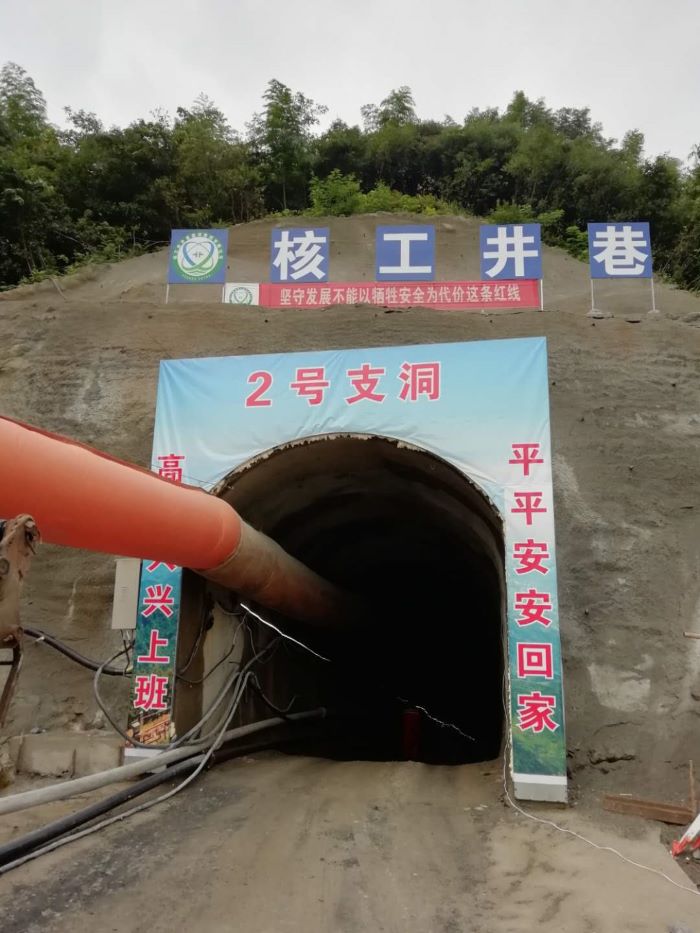

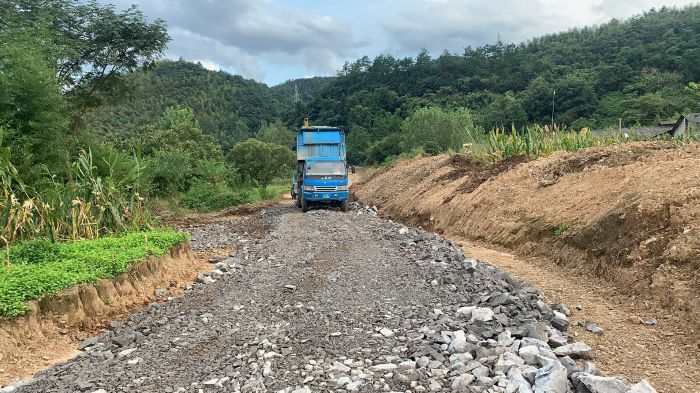

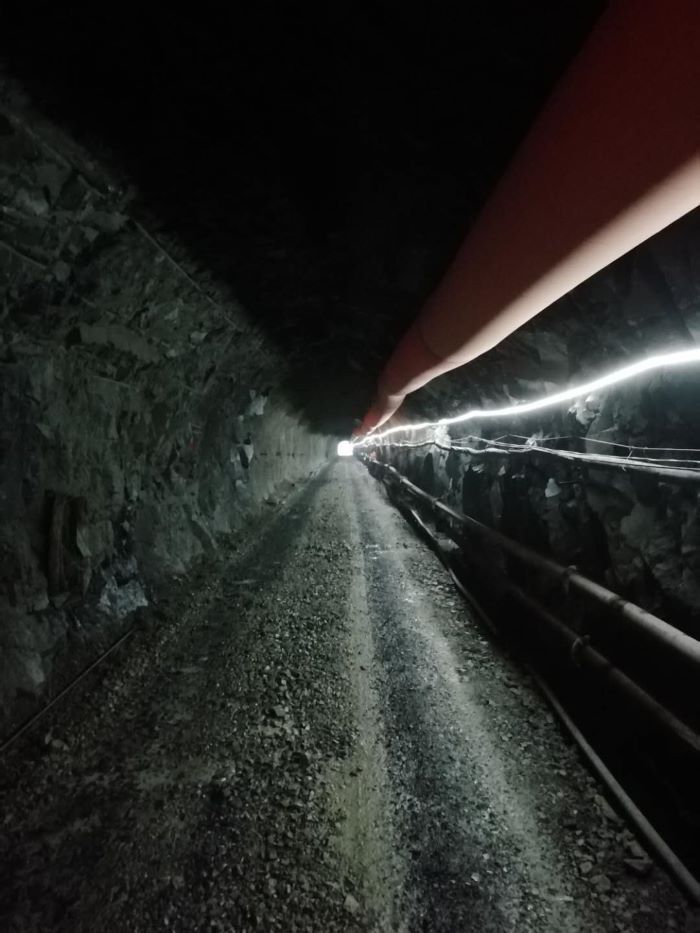

施工二标段(石壁山干渠1#隧洞):本月1#施工支洞完成进尺150m,累计进尺451m,累计完成进尺占设计总长度的100%,与主洞相交段进行主洞上下游方向洞挖支护施工;2#施工支洞完成进尺126m,累计进尺222m,累计完成进尺占设计总长度的49.2%;出口段进行施工便道修筑。本月完成投资217万元,累计完成投资879万元,累计完成占合同总金额的6.4%。
